柳川市 築11年 エスケーホーム サイディング外壁・平板金屋根塗装工事完工【F様邸】
物件データ
- 地域名
- 柳川市
- 建造物の種類
- サイディング難付着・平板金
- 工事内容
- 外壁屋根塗装工事

施工レポート
『施工前状況』2025年11月17日

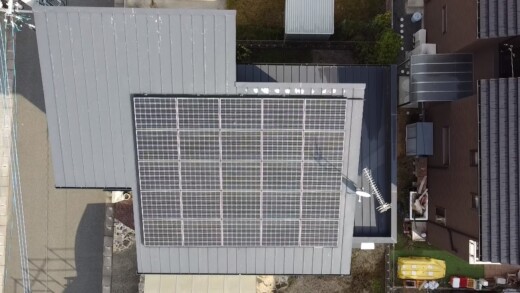

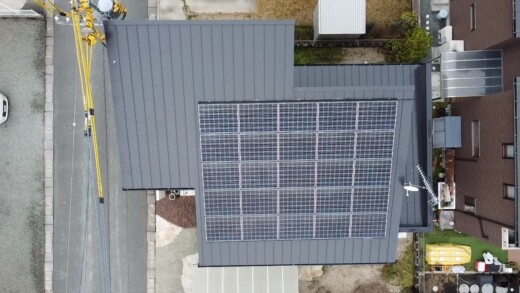

【屋根】

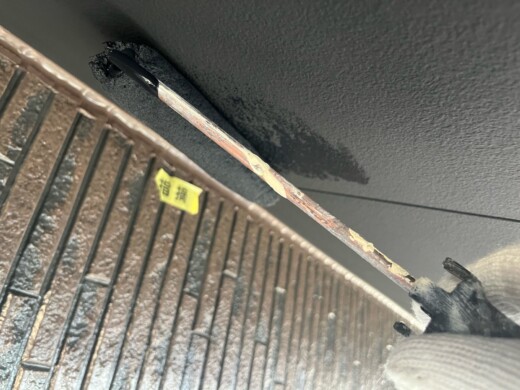

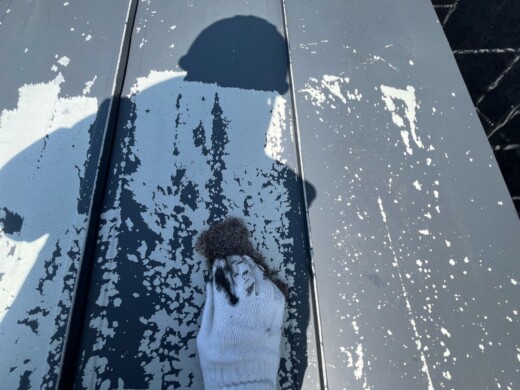

塗膜の剥がれが発生しています

【全体】

【コーキング】

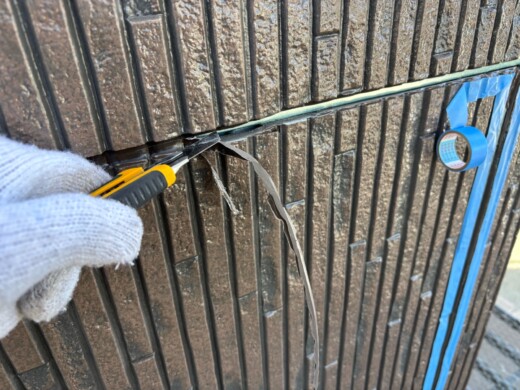

コーキングの剥がれがあり性能が落ちているサインです
『屋根塗装施工状況』

【足場組立】

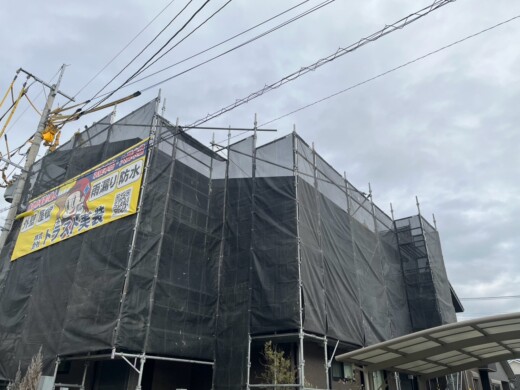

足場組立を行い飛散防止、落下防止用のメッシュシートを張ります
【高圧洗浄】

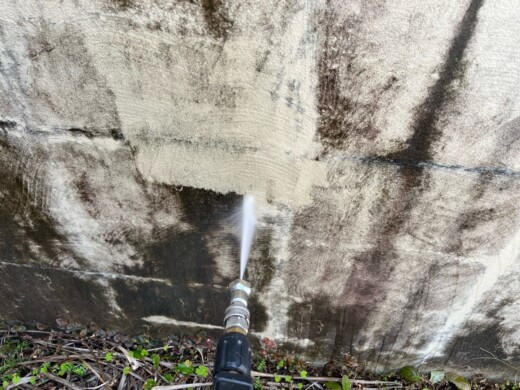

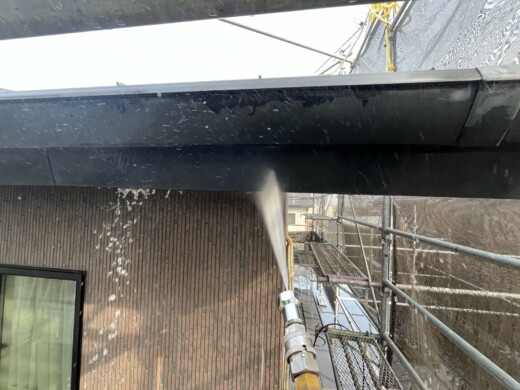

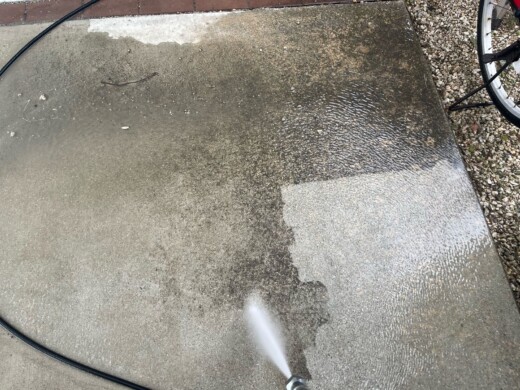

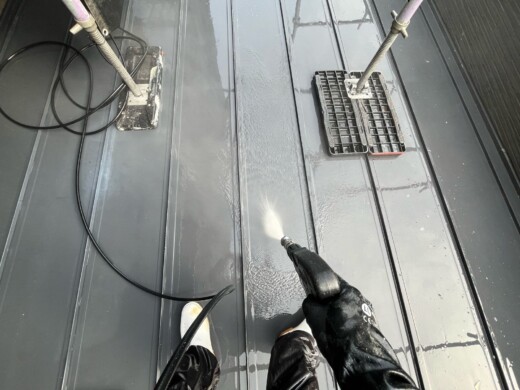

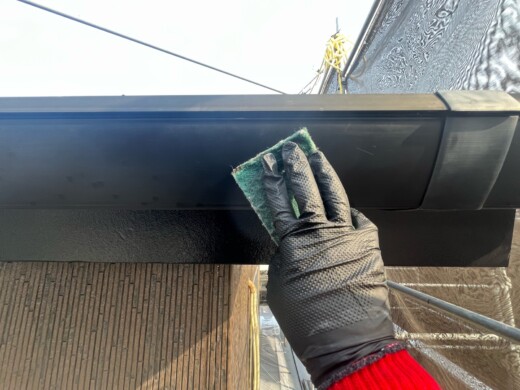

建物に付着している砂や汚れ、苔、カビなどを洗い流しキレイにしていきます

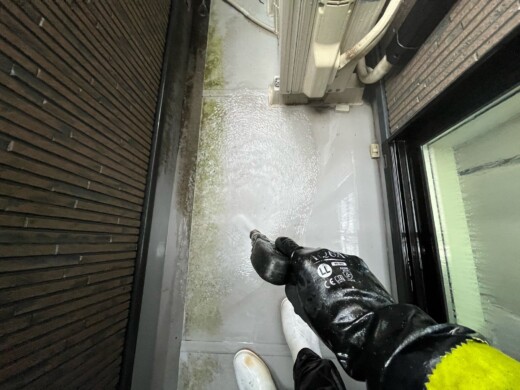

土間も一緒に洗浄していきます

【屋根塗装】
(下地調整)

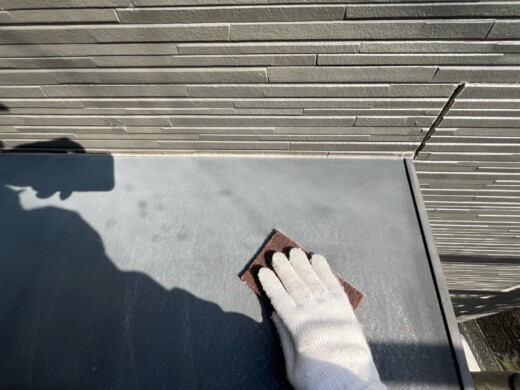

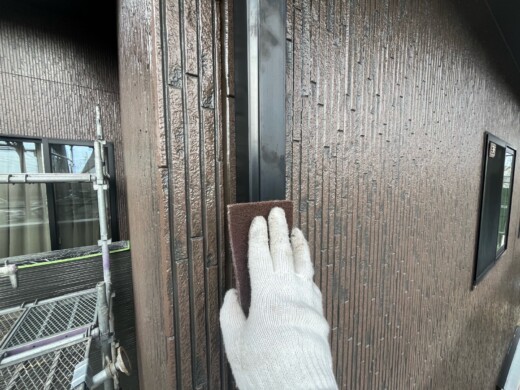

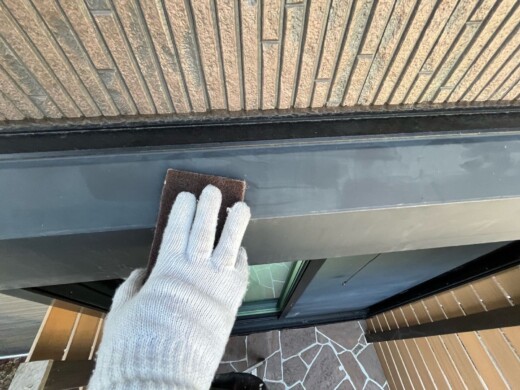

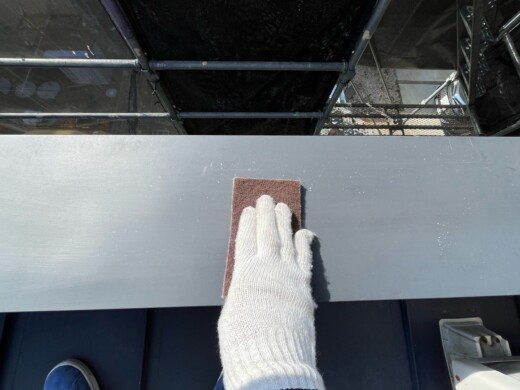

塗料との密着をよくする為にケレン作業を行います
(下塗り1回目)
屋根材と上塗りをしっかり密着させる為に下塗りを行います
(下塗り2回目)
劣化状況次第で下塗り2回目塗りを行います
(上塗り1回目)

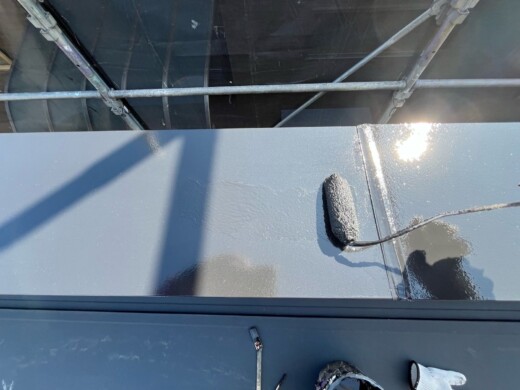

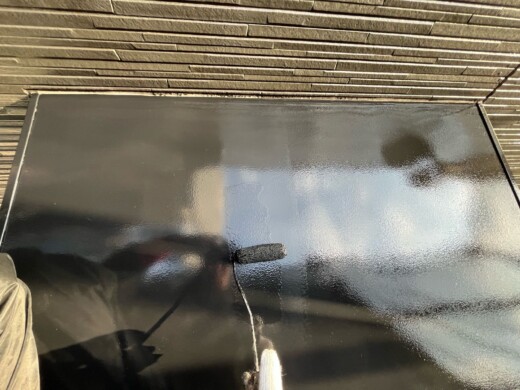

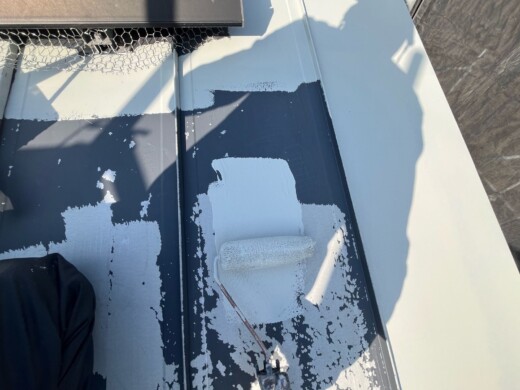

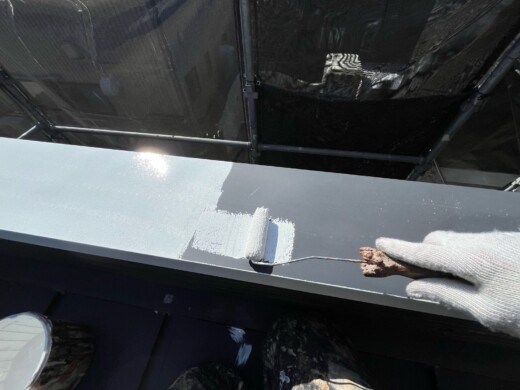

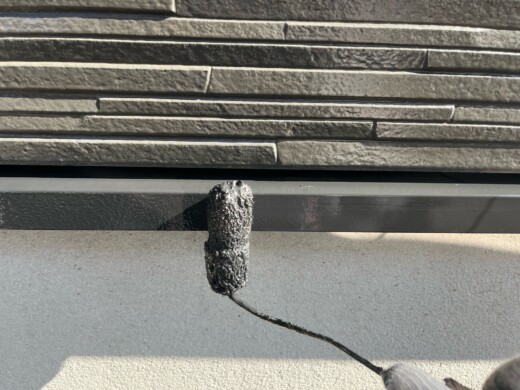

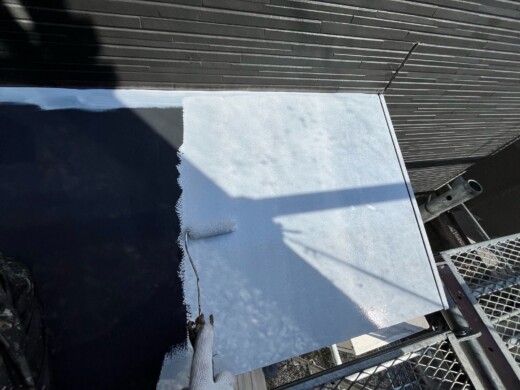

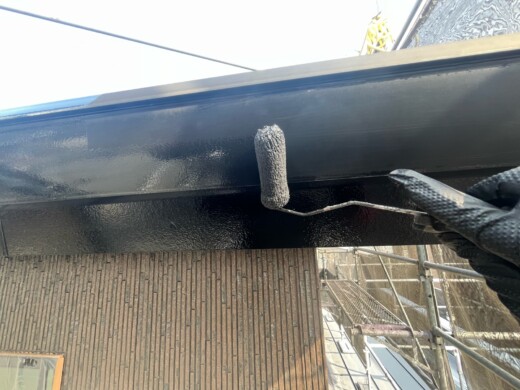

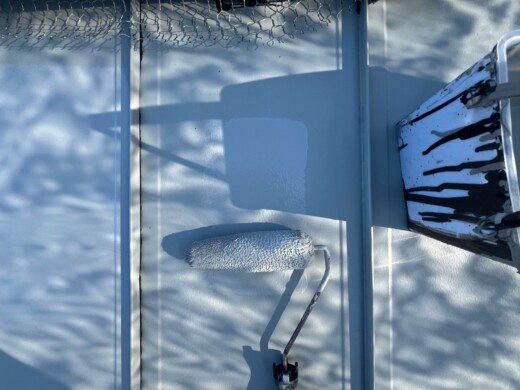

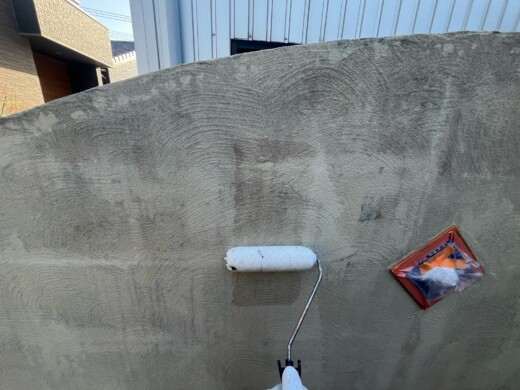

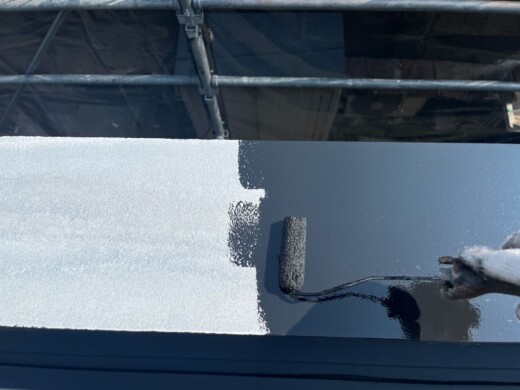

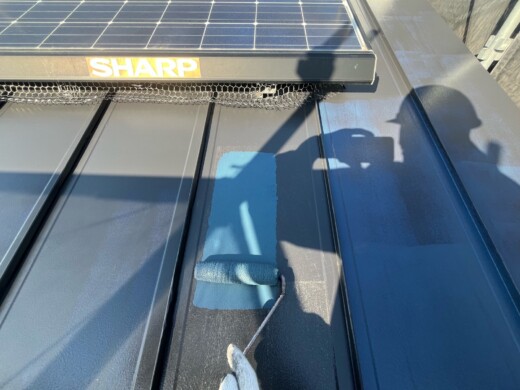

ローラーにて遮熱塗料をたっぷり塗装します

(上塗り2回目)
さらに厚みをつけ2回目を塗装します
『外壁塗装施工状況』
【玄関廻り養生】

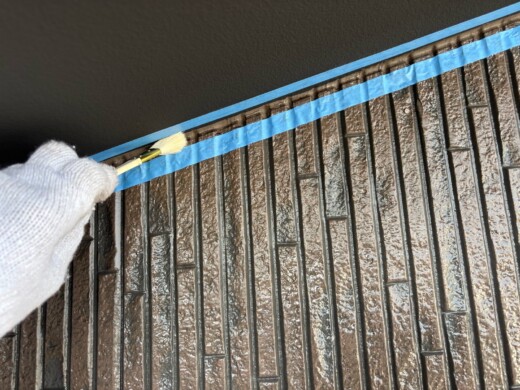

塗装に入る前に玄関廻りやサッシ窓などに養生テープで保護していきます

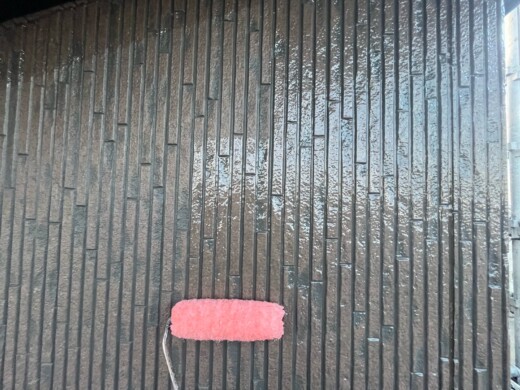

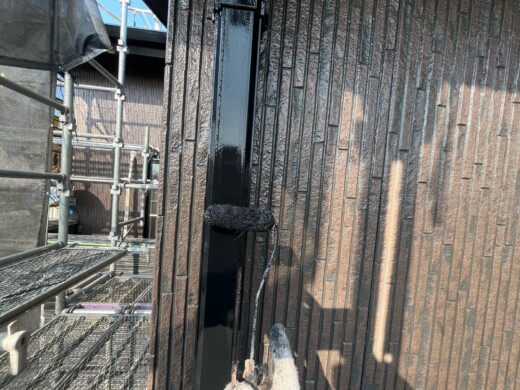

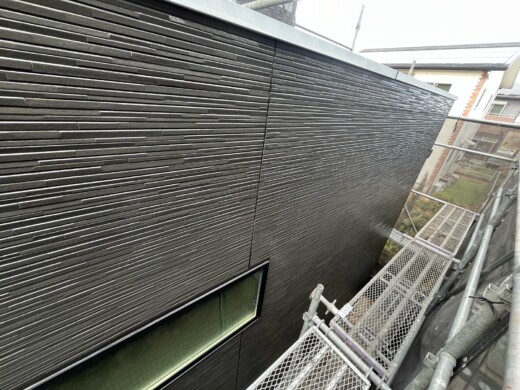

【外壁塗装】

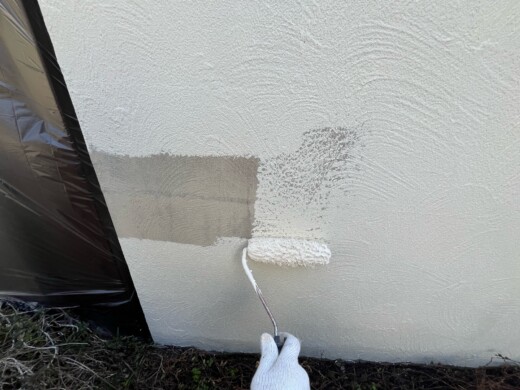

(塗装前補修)

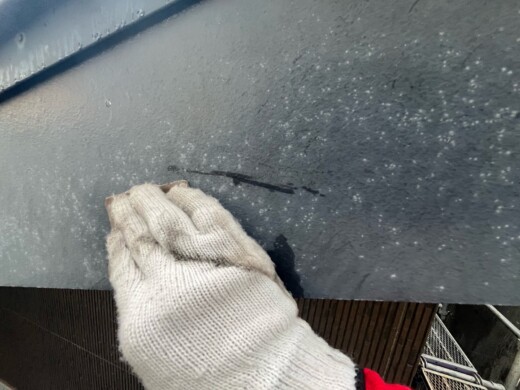

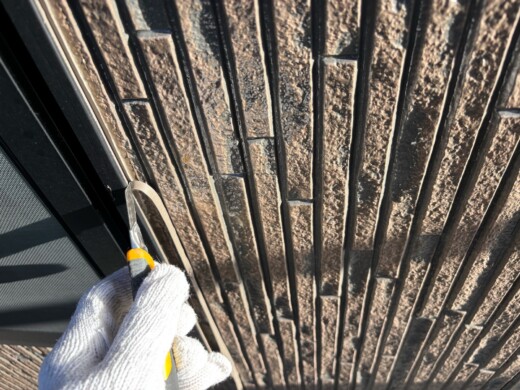

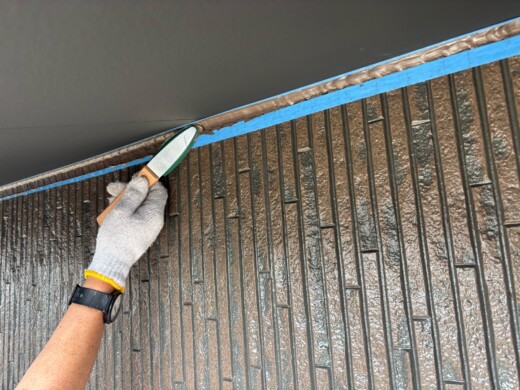

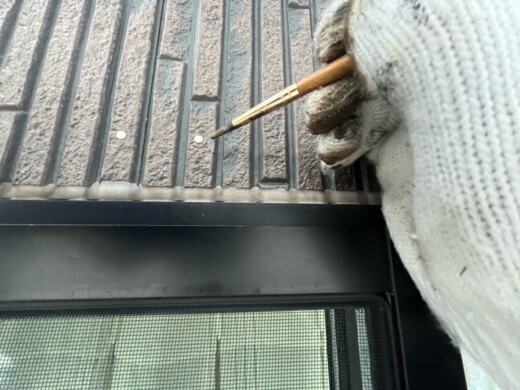

今回はクリヤー塗装の為、釘頭や外壁の色が取れている箇所を補修していきます

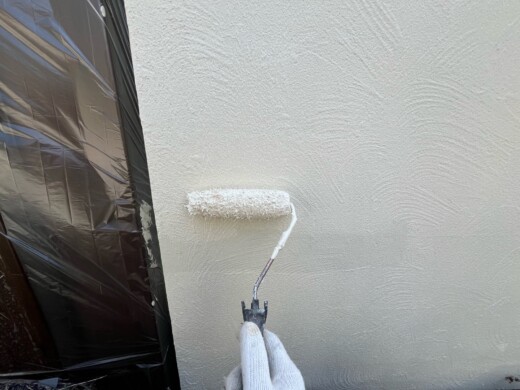

(上塗り1回目)

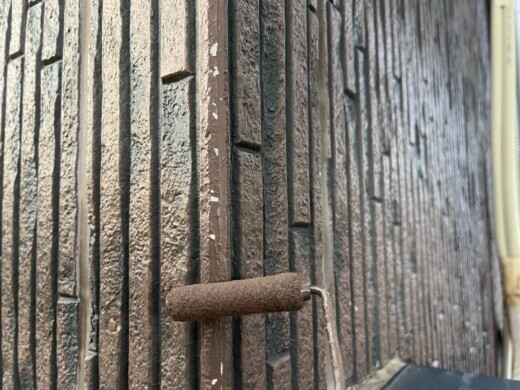

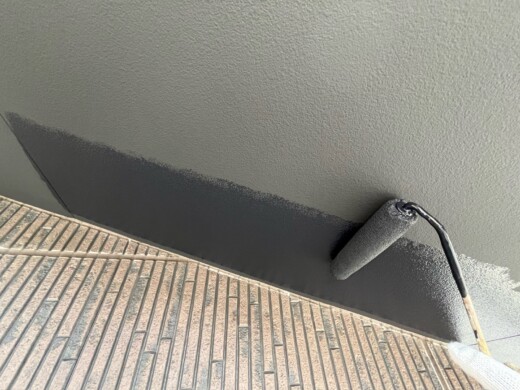

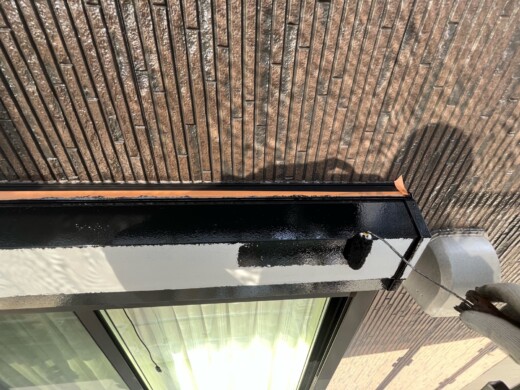

クリヤーを塗装していきます
(上塗り2回目)
上塗り1回目塗装後、乾燥期間を用いて上塗り2回目を塗装します

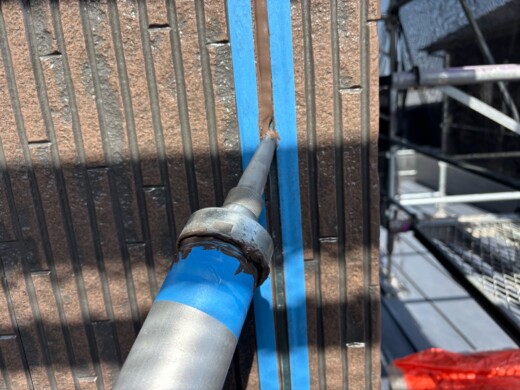

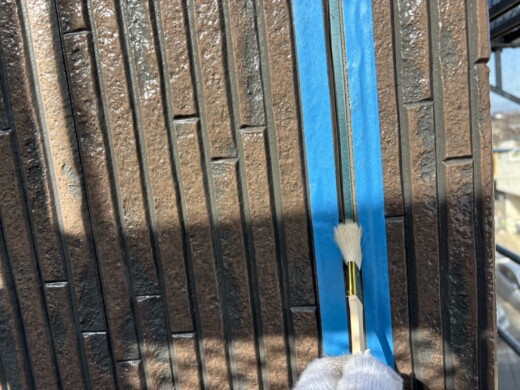

【外壁・サッシ廻りコーキング】

(既存コーキング撤去)

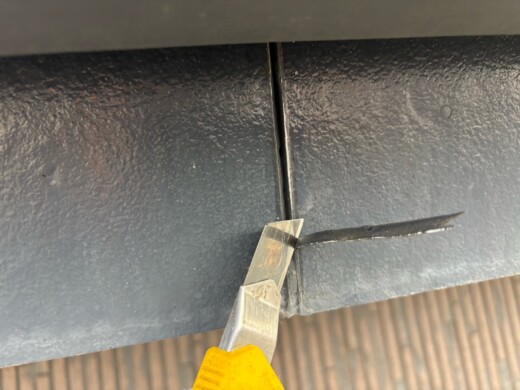

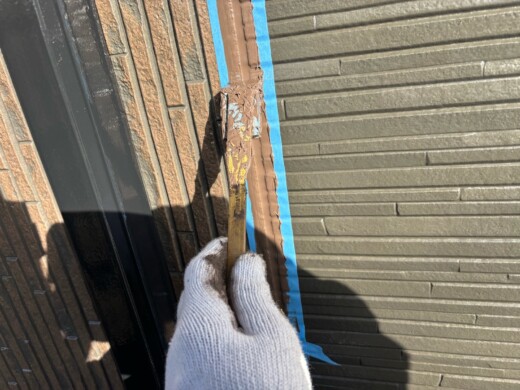

外壁とサッシ廻りの古いコーキングを丁寧に除去していきます

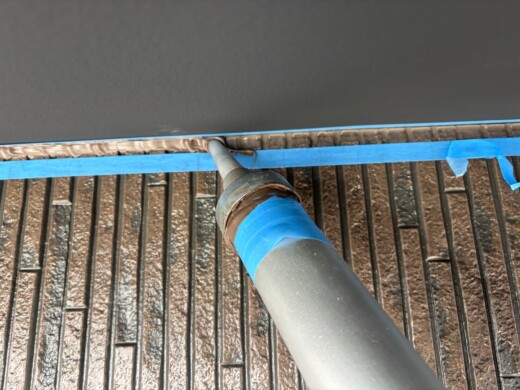

(プライマー塗布)
コーキングと外壁の密着を高める為にプライマーを塗布していきます

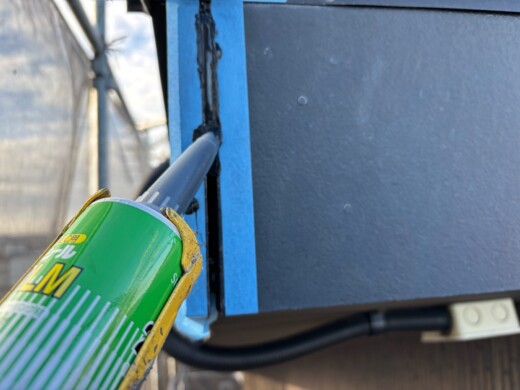

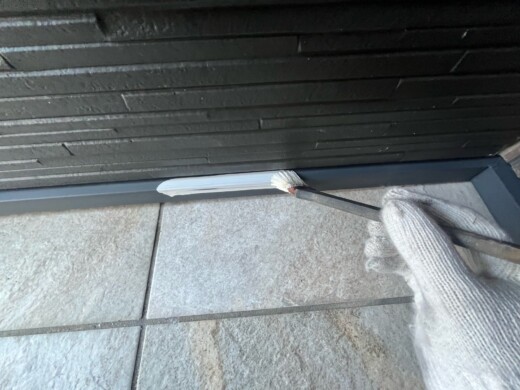

(コーキング充填)

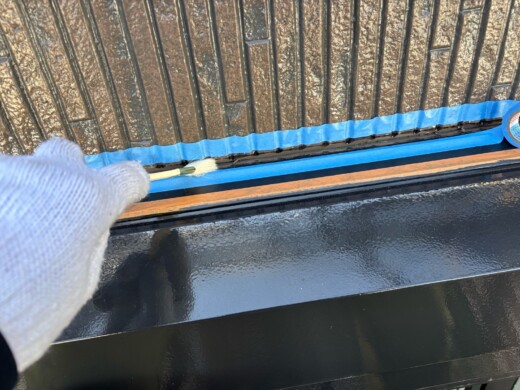

目地に新しいコーキングを入れていきます
(コーキング抑え)
表面の整えと空気を抜く為にヘラでしっかり押さえていきます

(コーキング施工完了)
『付帯部塗装施工状況』

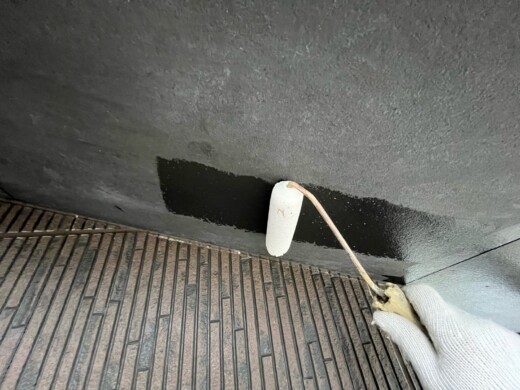

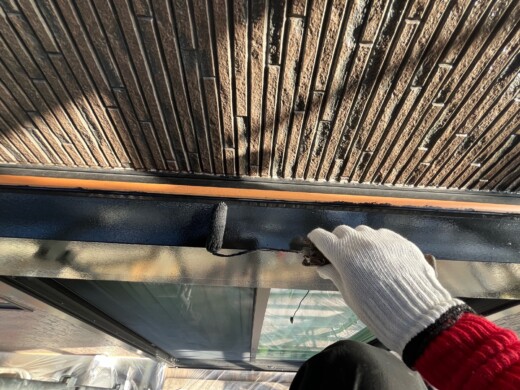

【軒天塗装】
(下塗り)

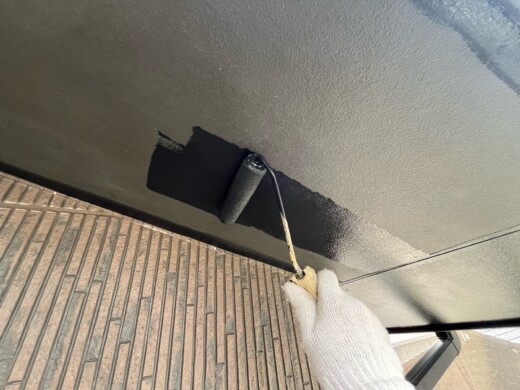

(上塗り1回目)
(上塗り2回目)

【軒天壁取合いコーキング】
(プライマー塗布)
(コーキング充填)
(コーキング抑え)
(コーキング施工完了)
【破風コーキング】
(既存コーキング撤去)
(プライマー塗布)
(コーキング充填)
(コーキング抑え)
(コーキング施工完了)

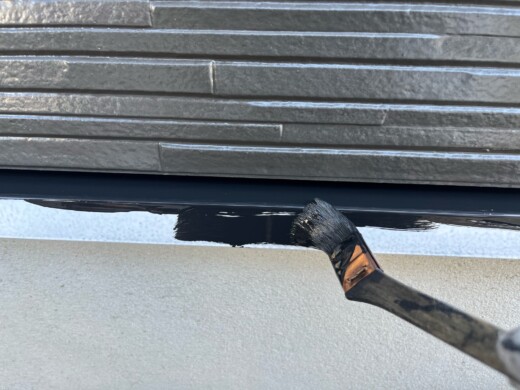

【破風塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)

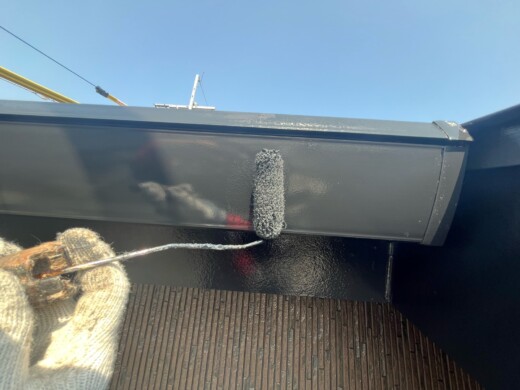

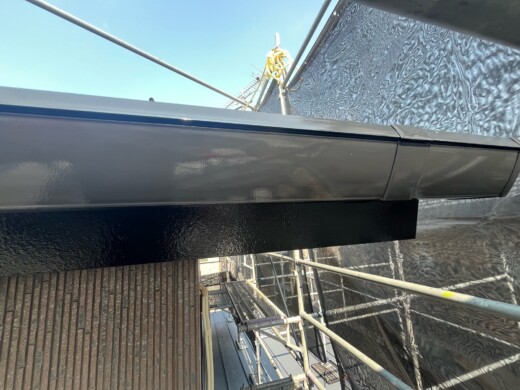

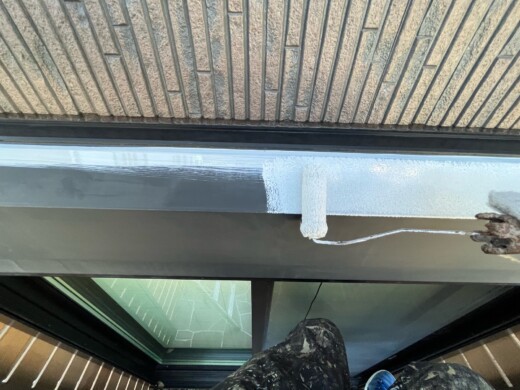

【受樋塗装】
(内側清掃)
受樋はゴミや砂が溜まり苔が発生しやすい場所です、雨水の流れを悪くしてしまうので掃除していきます
(下地調整)

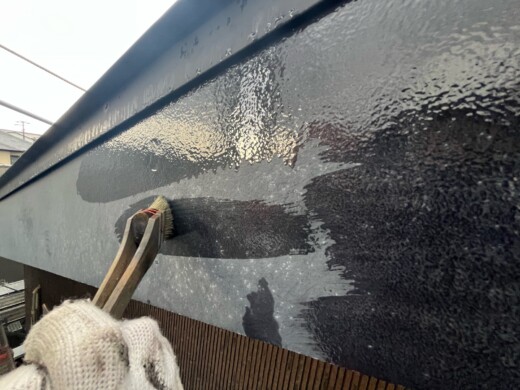

(上塗り1回目)
(上塗り2回目)

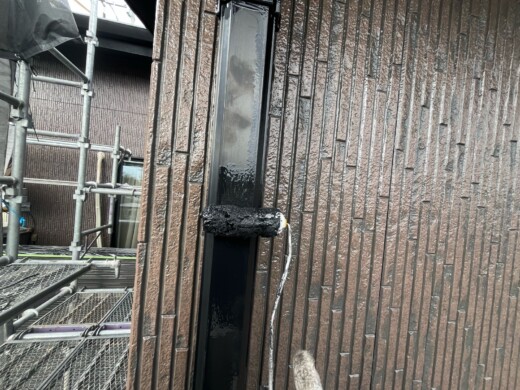

【縦樋塗装】
(下地調整)

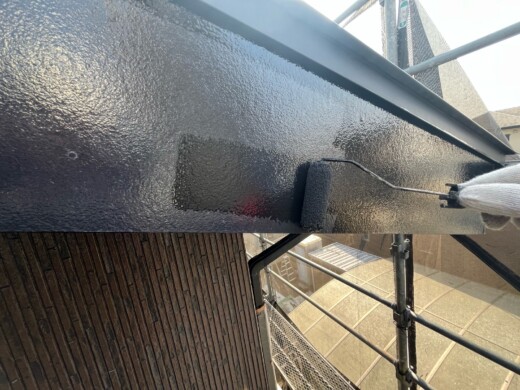

(上塗り1回目)
(上塗り2回目)
【笠木塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)
【庇塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)

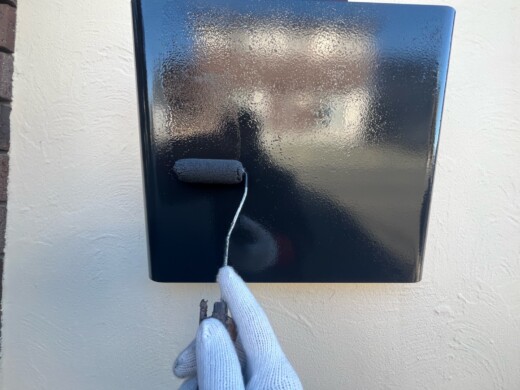

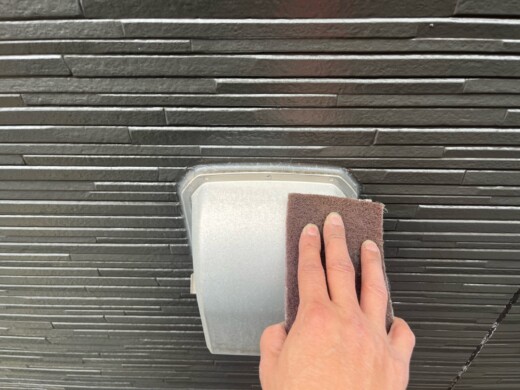

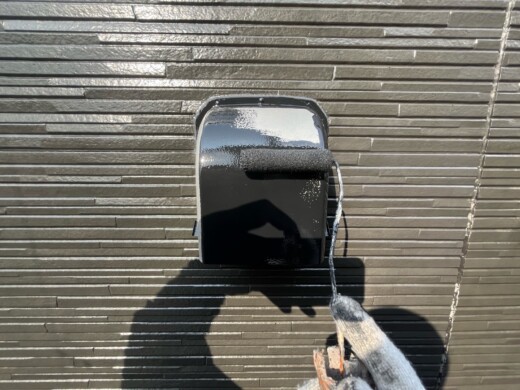

【換気フード塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)

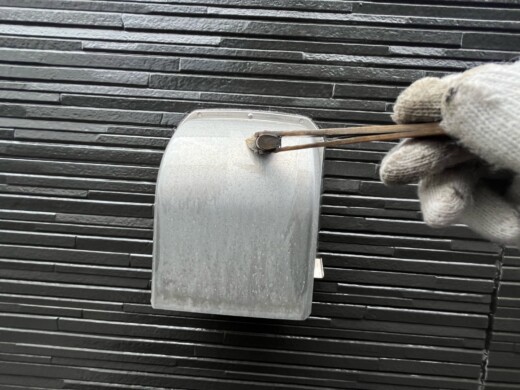

【シャッターボックス塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)

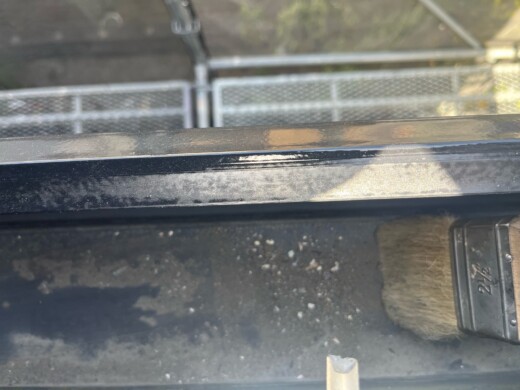

【水切塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)

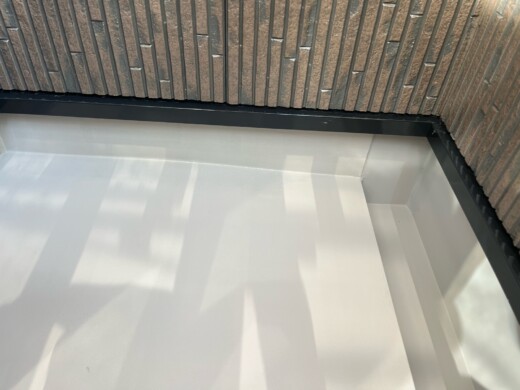

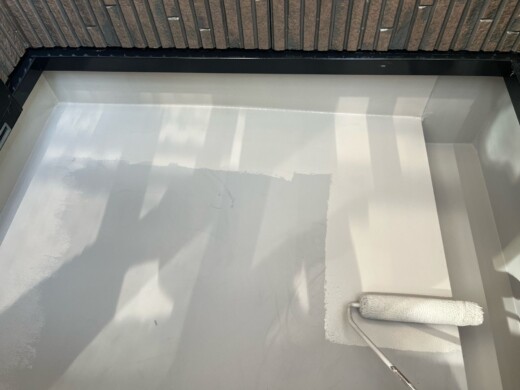

【ベランダ床塗装】
(下地調整)
(油分除去)
(上塗り1回目)
(上塗り2回目)

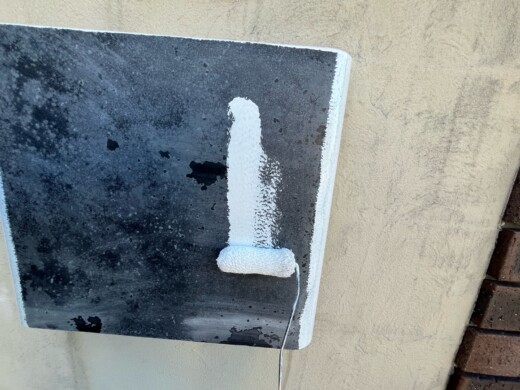

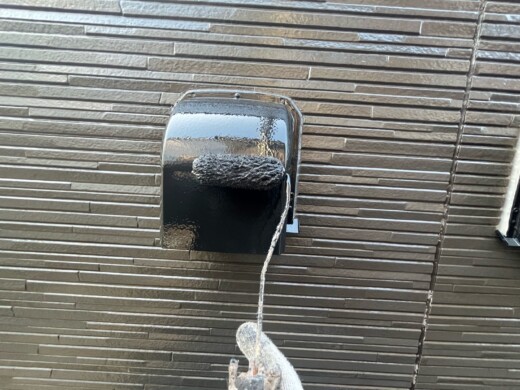

【郵便受け塗装】
(下地調整)
(下塗り)
(上塗り1回目)
(上塗り2回目)
【外塀塗装】
(下塗り)
(上塗り1回目)
(上塗り2回目)

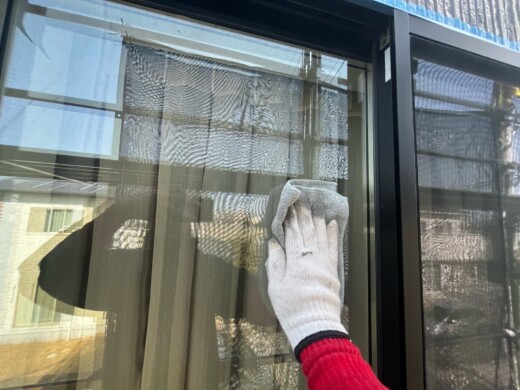

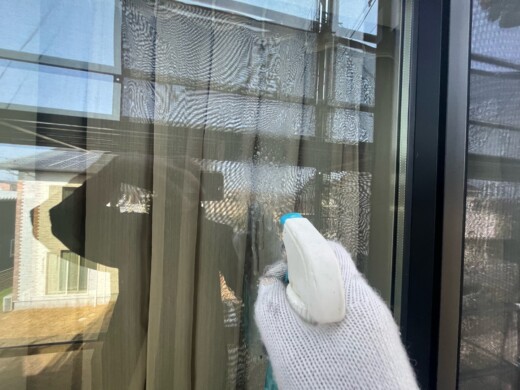

【サッシ窓クリーニング】
全ての塗装が終了後、サッシ窓を拭き上げていきます
【完工検査】
全ての工程が終了後、細かくチャックを行い指摘箇所を手直ししていきます
『施工完了』

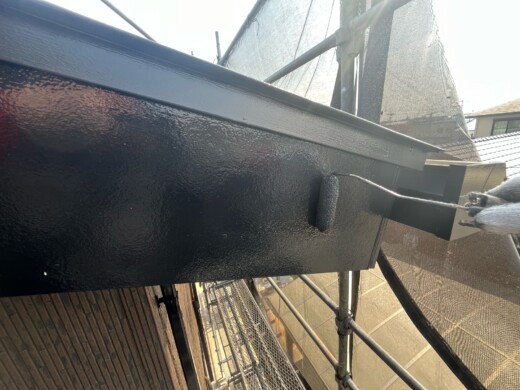

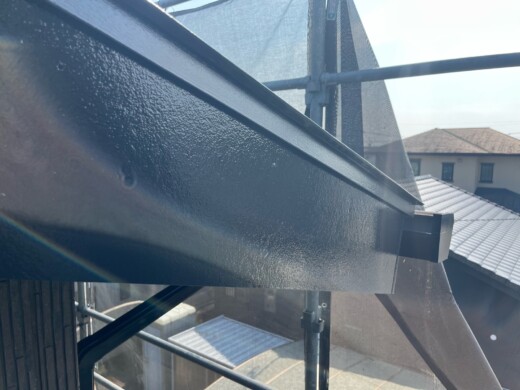

【屋根】
【外壁】
【軒天】
【破風】
【受樋】
【縦樋】
【笠木】
【シャッターボックス】
【庇】
【換気フード】
【水切】
【ベランダ床】
【郵便受け】
【外塀】
【全景】
