筑後市築13年サイディング外壁屋根塗装工事完工。【K様邸】
物件データ
- 地域名
- 筑後市
- 建造物の種類

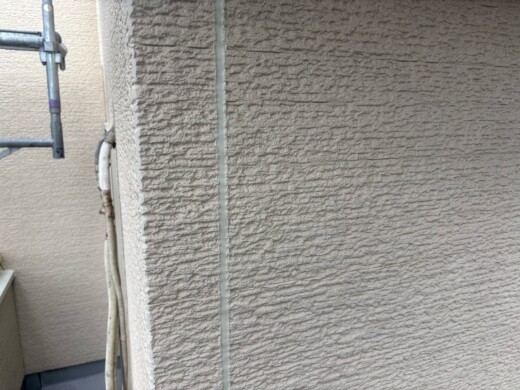

- 外壁 築13年【サイディング】・屋根
- 工事内容
- 外壁屋根塗装
施工レポート

施工前状況2025年7月10日
施工前の状況です

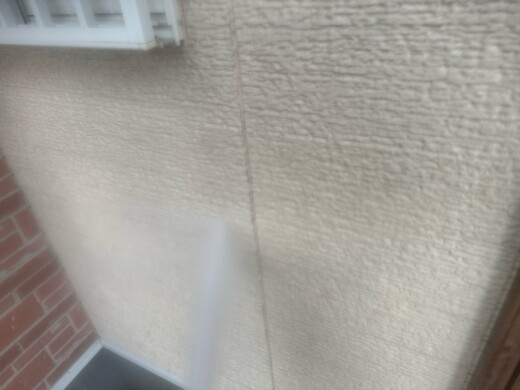

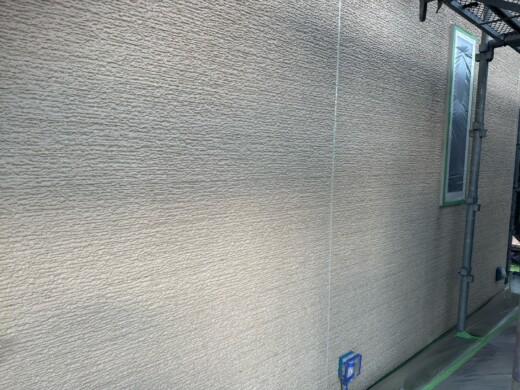

【全面】

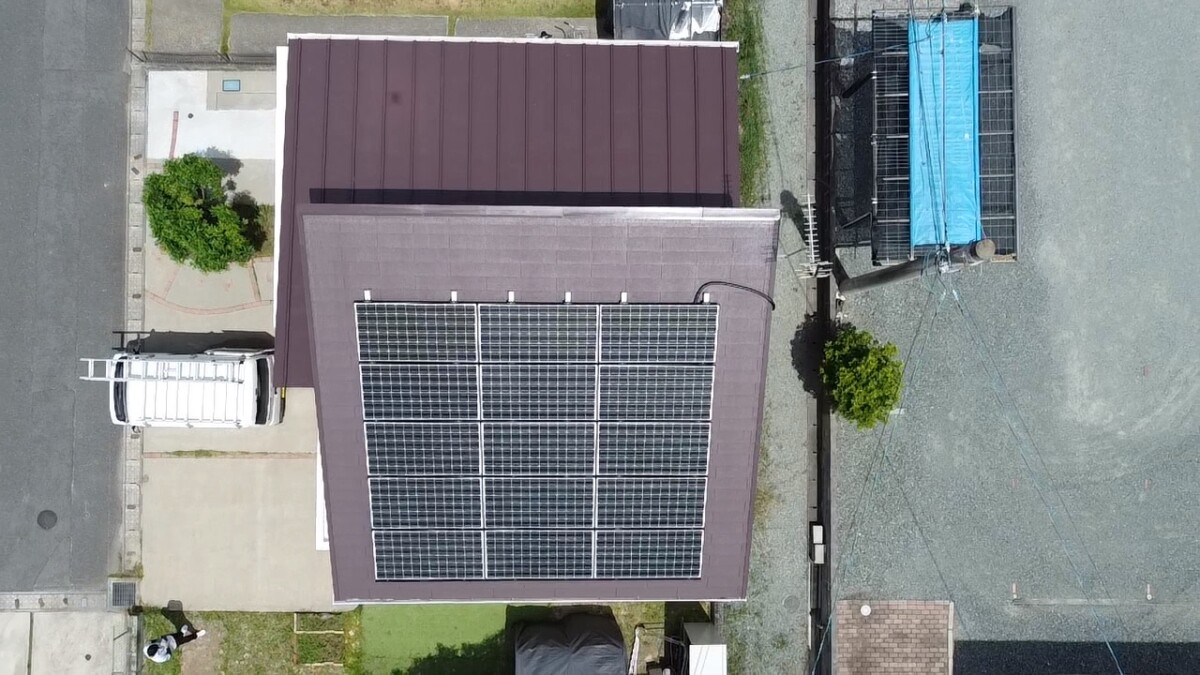

【屋根】

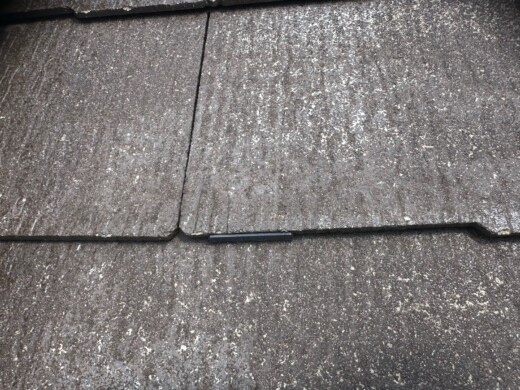

屋根は一番紫外線に近い場所で色褪せしている状態。
【コーキング】

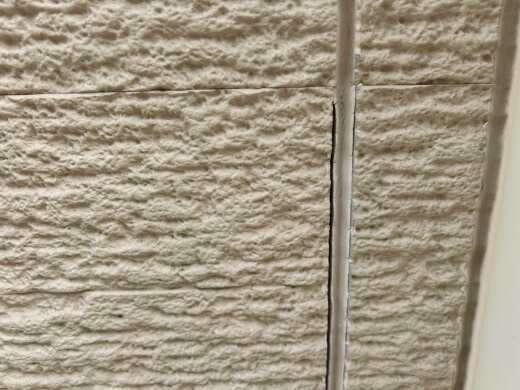

外壁とコーキングの間に隙間が出来ている状態。
雨水等入り込むと雨漏りの恐れあり

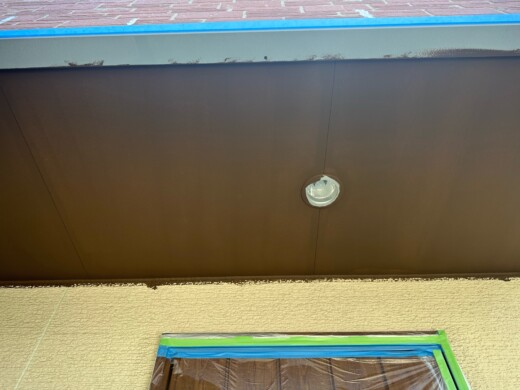

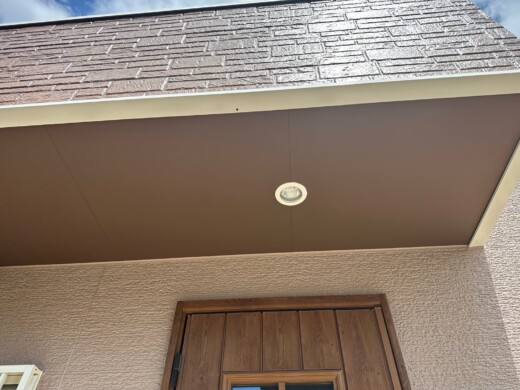

【軒天】
直接陽は当たらないが色褪せが生じている

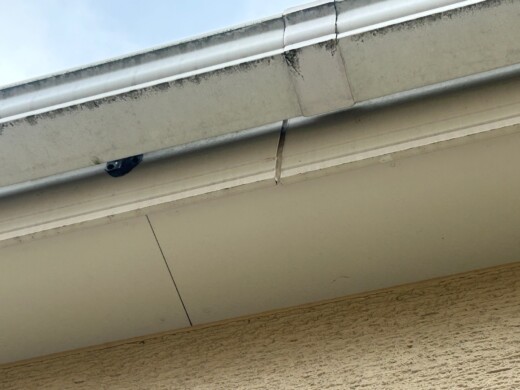

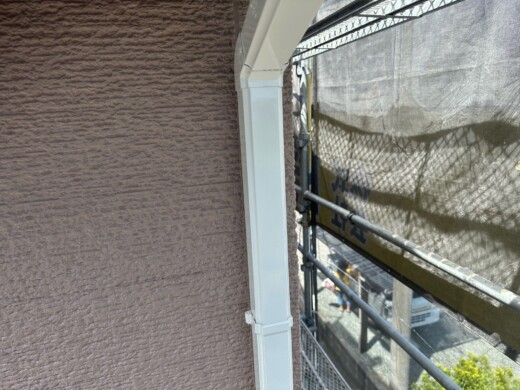

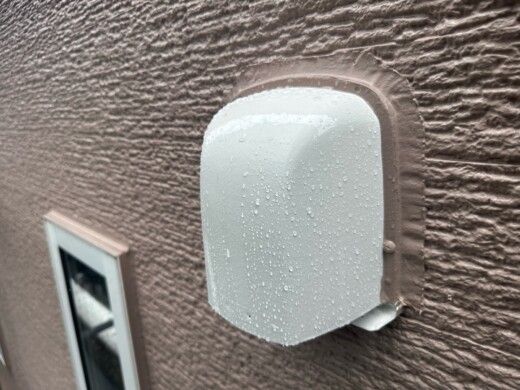

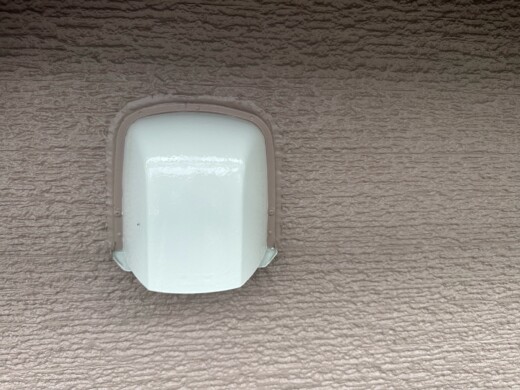

【受樋】
外壁塗装施工状況2025年7月10日

【足場組立】
着工日当日は足場組立を行います。
お客様、ご近所様へ配慮しながら足場職人が作業を行います

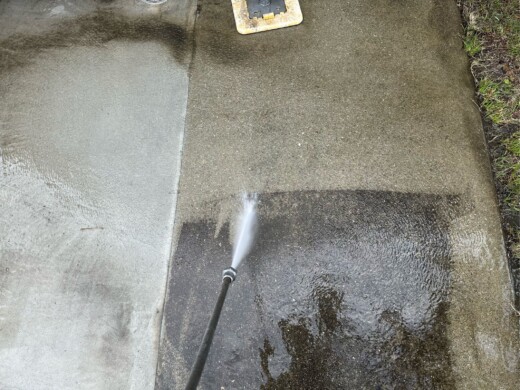

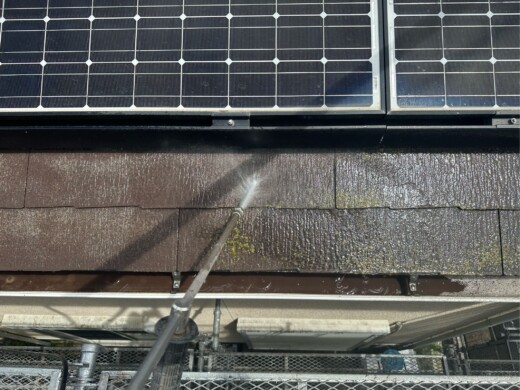

【高圧洗浄】

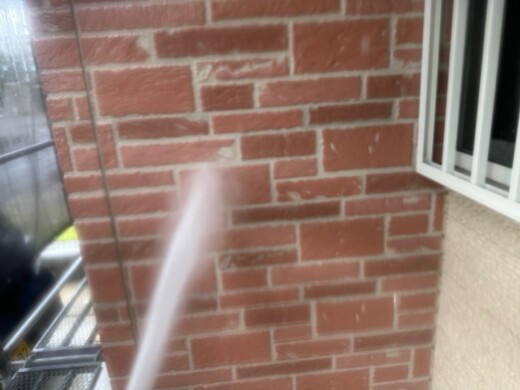

建物に付着している砂や汚れ、カビなどを洗い流しキレイにしていきます。

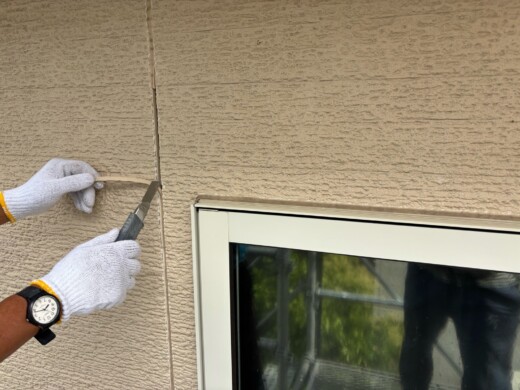

【外壁コーキング】

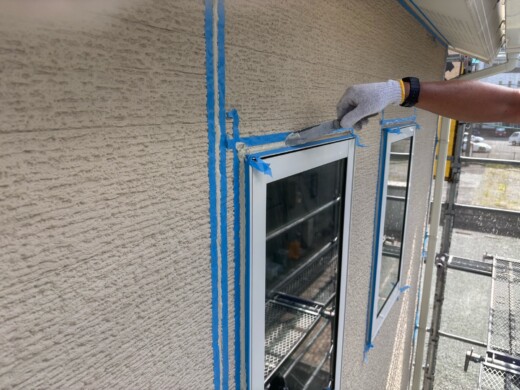

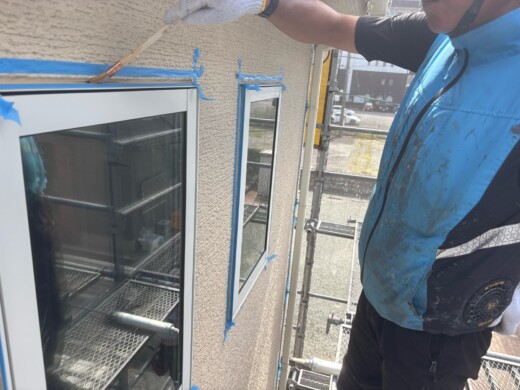

専用のカッターで既存のコーキングを撤去していきます
外壁と故キングの密着を高める為にプライマーを塗布します。
目地に新しいコーキングを充填していきます。
表面の整えと空気を抜く為にヘラでしっかり押さえていきます。

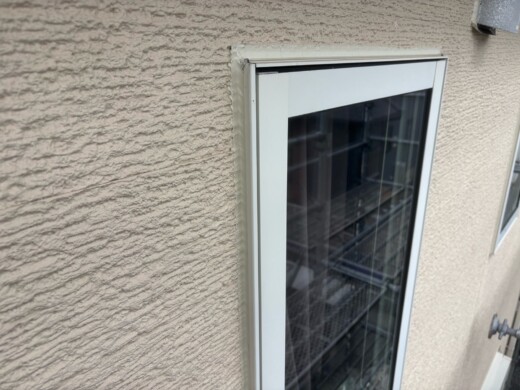

【サッシ廻りコーキング】

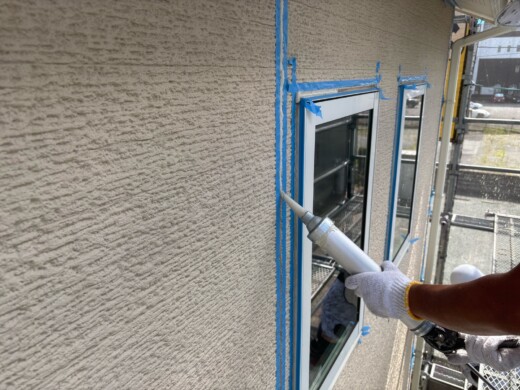

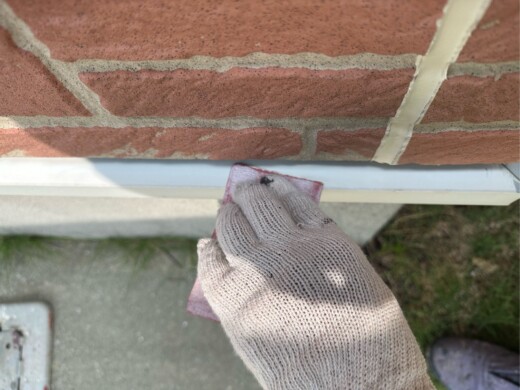

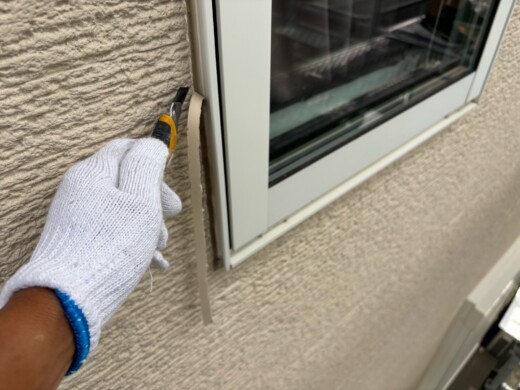

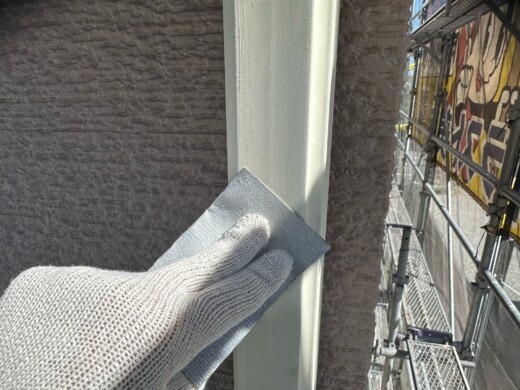

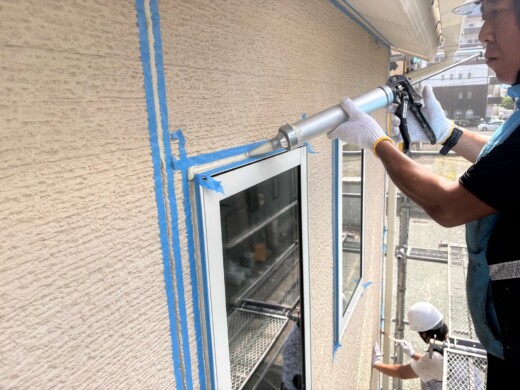

サッシ廻りのコーキングも外壁同様、打ち替えて行きます。
①既存コーキング撤去
②プライマー塗布
③コーキング充填
④コーキング抑え
⑤打ち替え完了

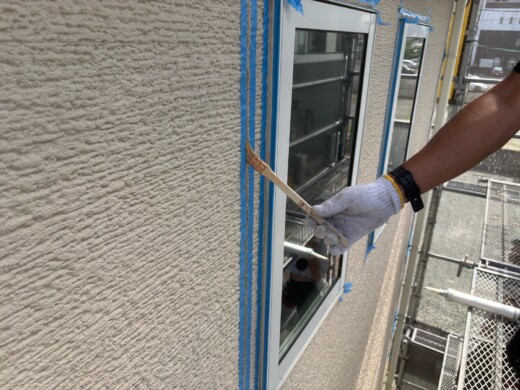

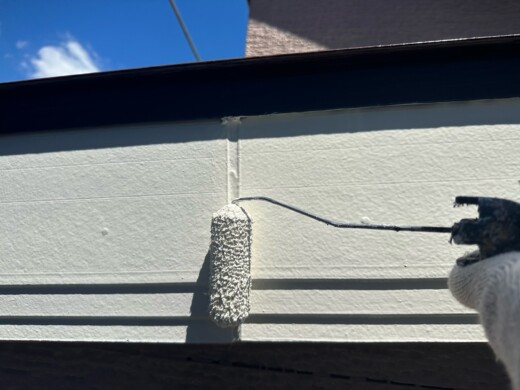

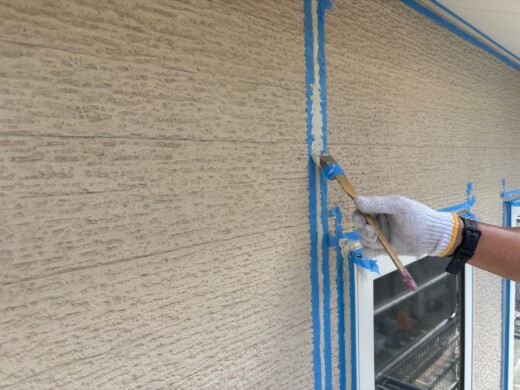

【外壁】

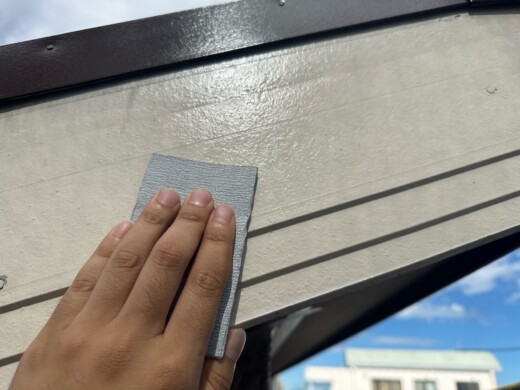

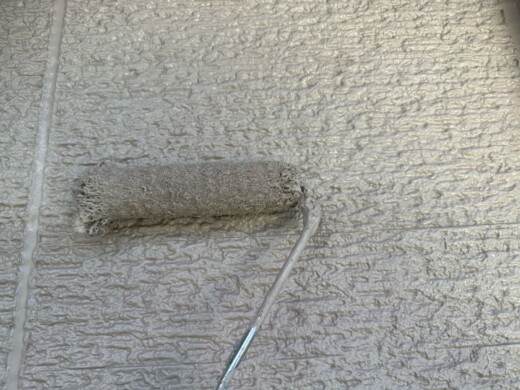

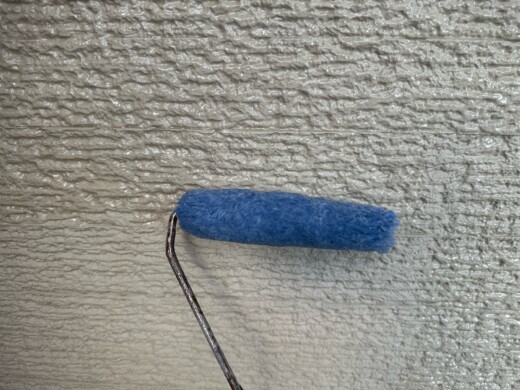

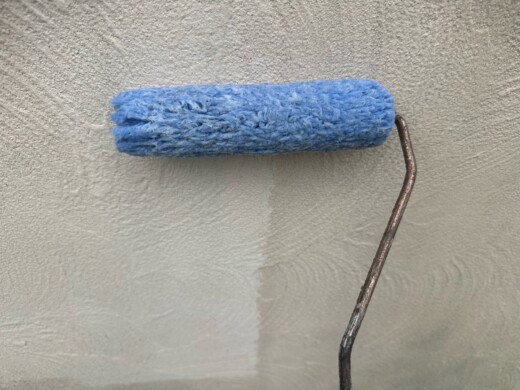

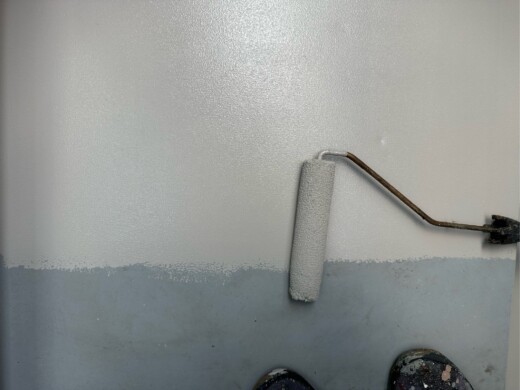

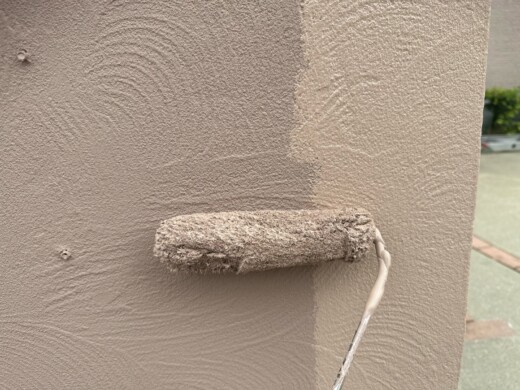

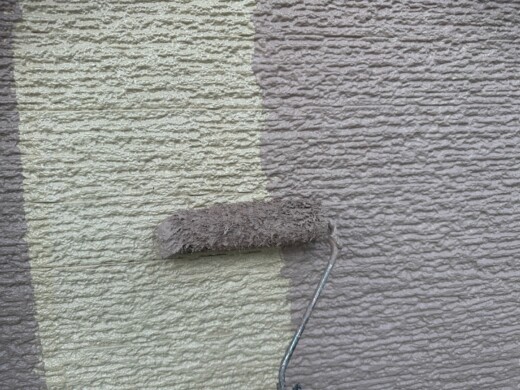

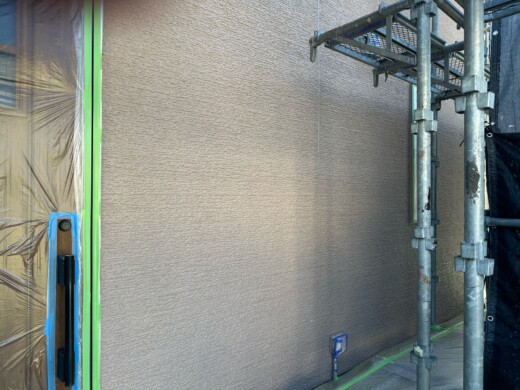

下塗り→外壁と上塗り材をしっかり密着させる為に下塗り材はとても重要です。

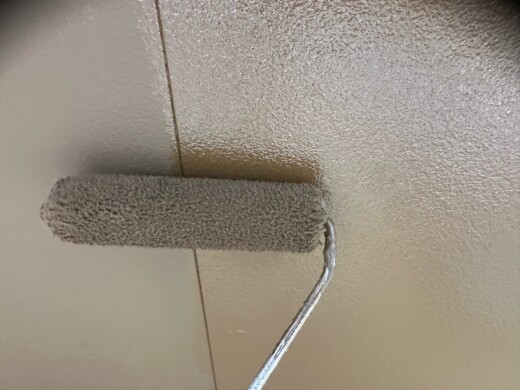

上塗り1回目→お客様のご希望の色に塗装していきます。
上塗り2回目→1回目の塗装後、乾燥期間を設けて上塗り2回目を塗装していきます
屋根塗装施工状況2025年7月21日

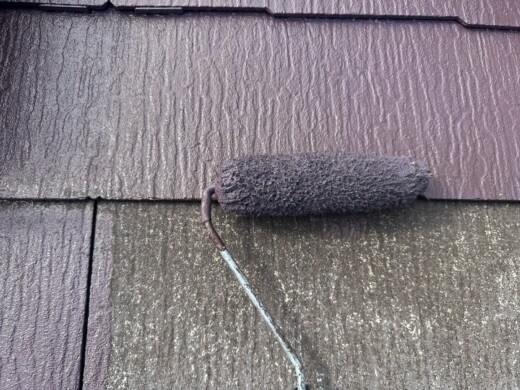

【屋根】

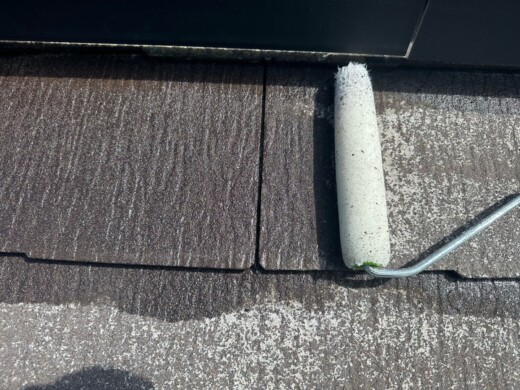

屋根と上塗り材を密着させる為に下塗りをしっかり行います。
下塗り2回目→劣化状況次第で下塗り2回目を行います。

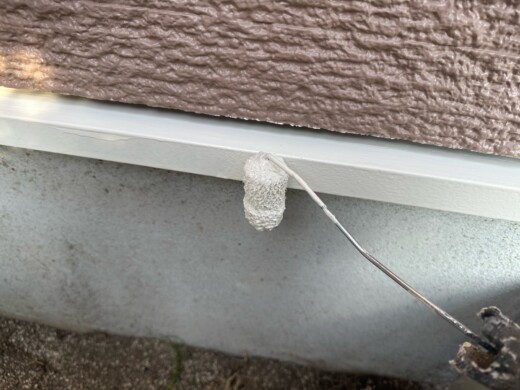

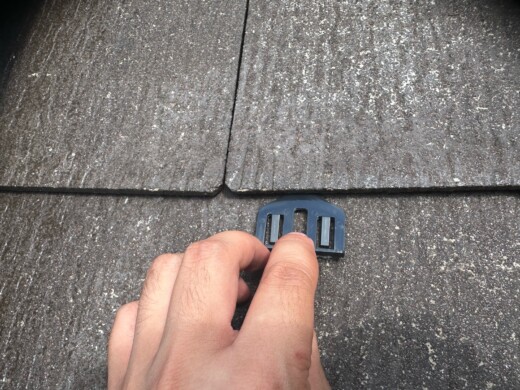

(タスペーサー取付)
タスペーサー取付で隙間を作る事によって雨漏りを防ぎます

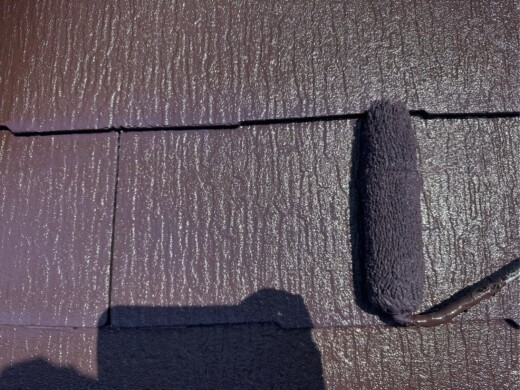

上塗り1回目→ローラーにて遮熱塗料をたっぷり塗装していきます。
上塗り2回目→さらに厚みを付けて2回目を塗装していきます。
付帯部塗装状況2025年7月28日

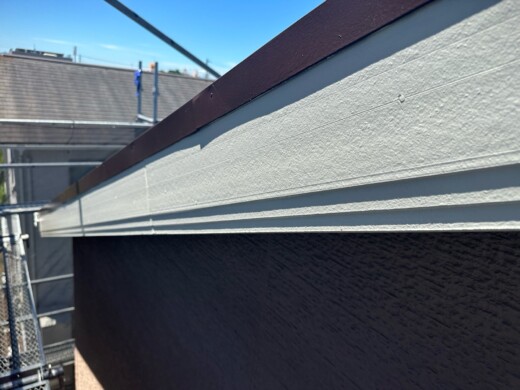

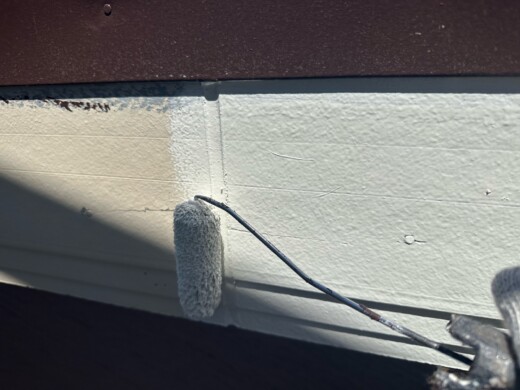

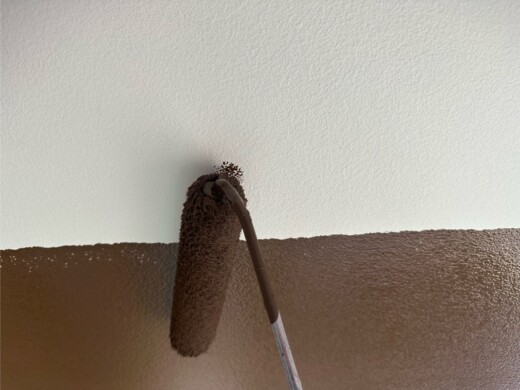

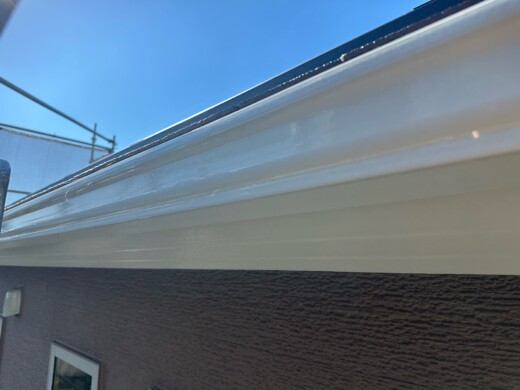

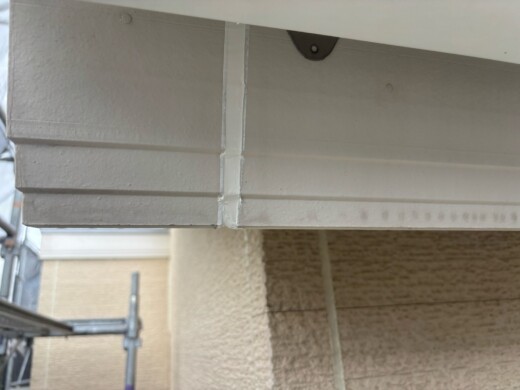

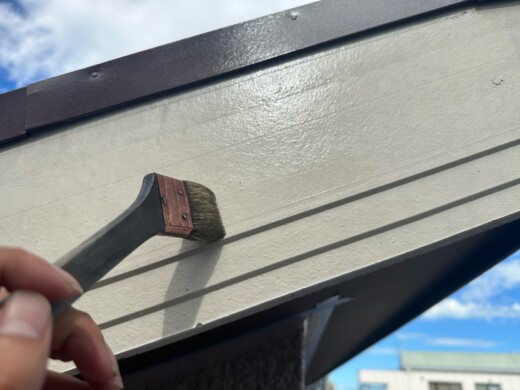

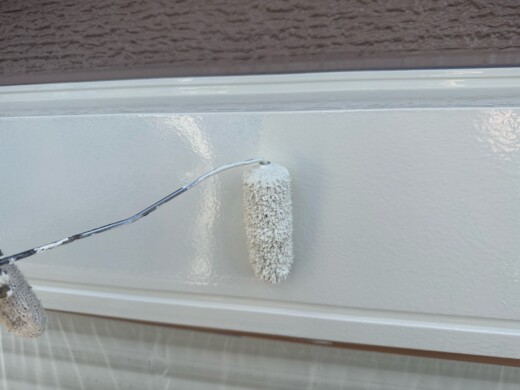

【軒天】

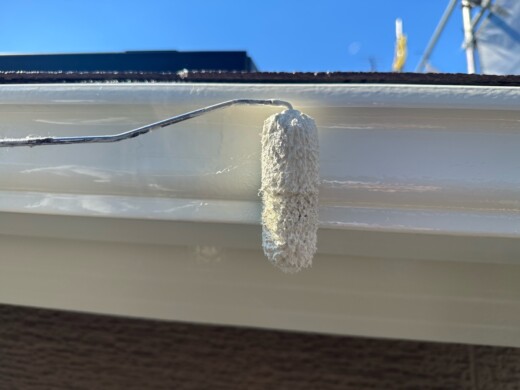

上塗り1回目塗装状況です。
上塗り2回目塗装状況です

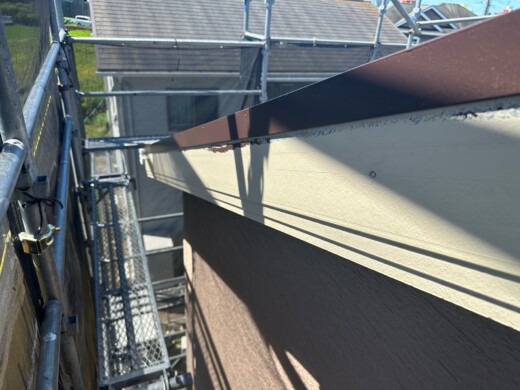

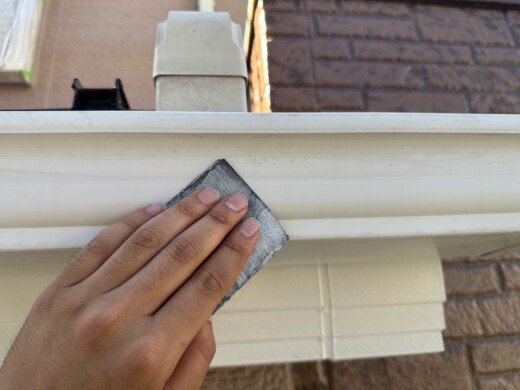

【破風】

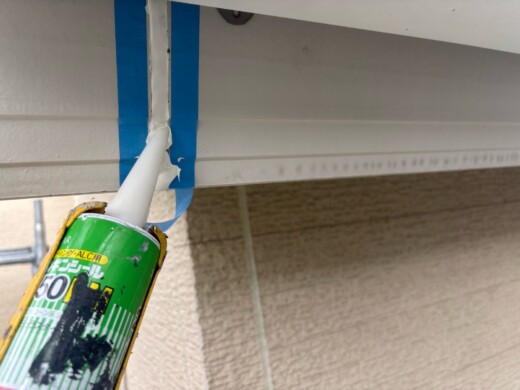

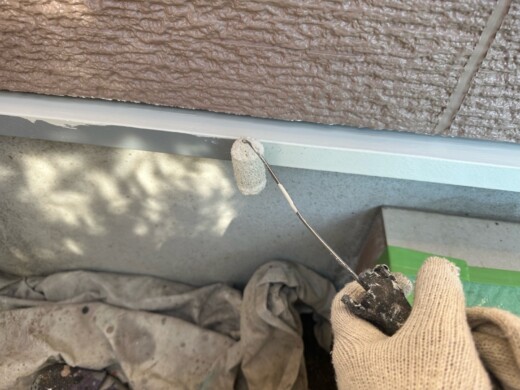

目地コーキングを打ち替えていきます。

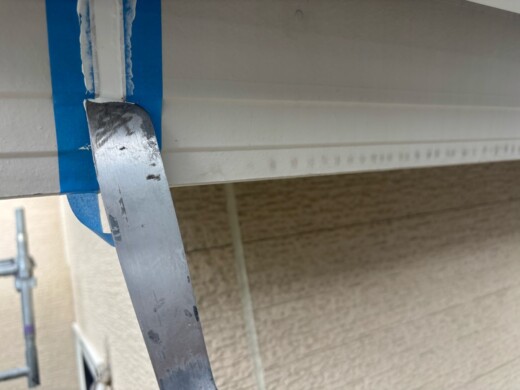

(既存コーキング撤去)
(プライマー塗布)
(コーキング充填)
(コーキング抑え)

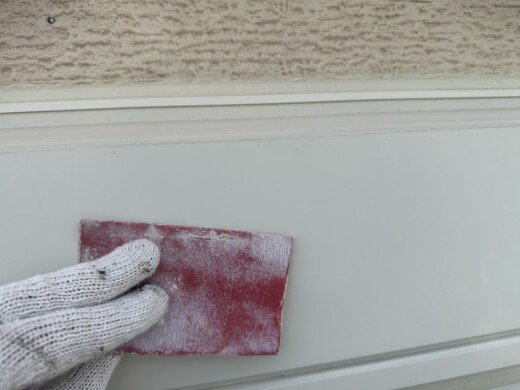

下地調整施工状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

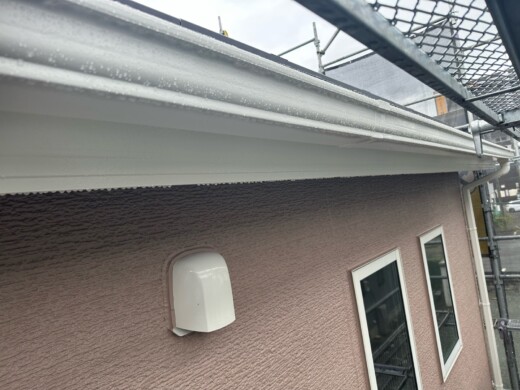

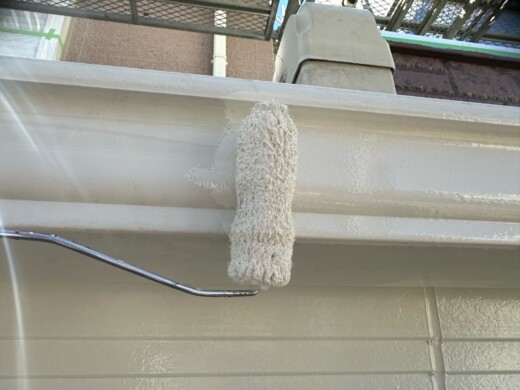

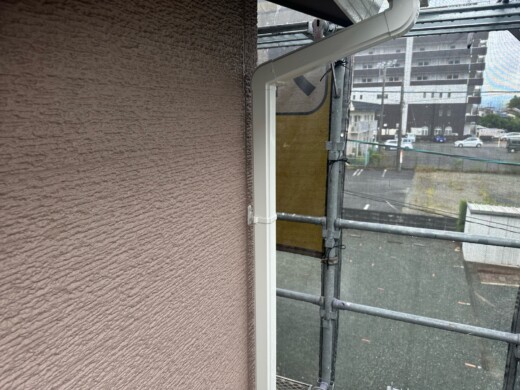

【受樋】

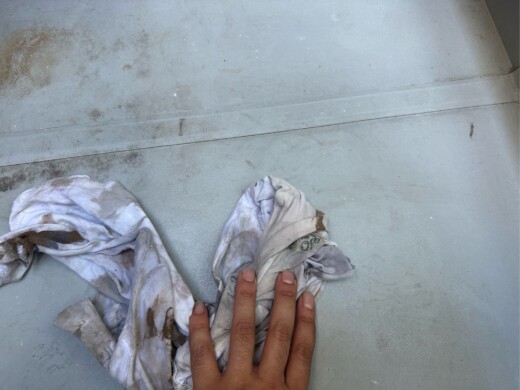

塗装前に樋中を清掃していきます。つまりの原因になる砂、ゴミをとり、流れを良くします。
下地調整施工状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です
【縦樋】

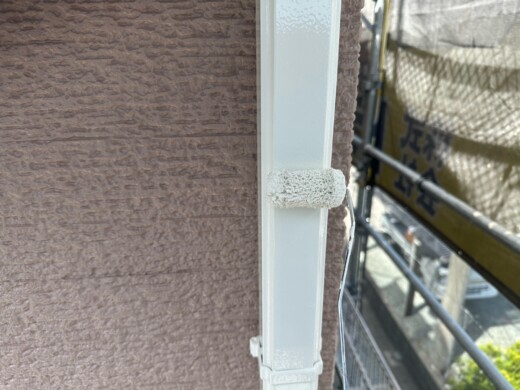

下地調整施工状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

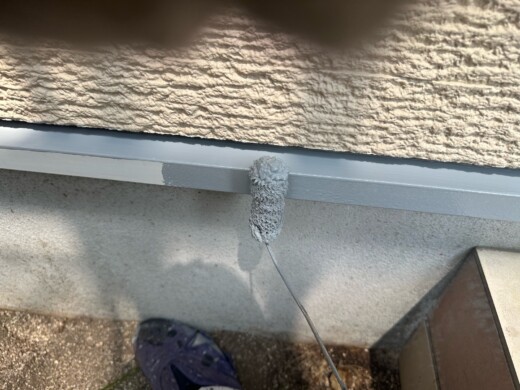

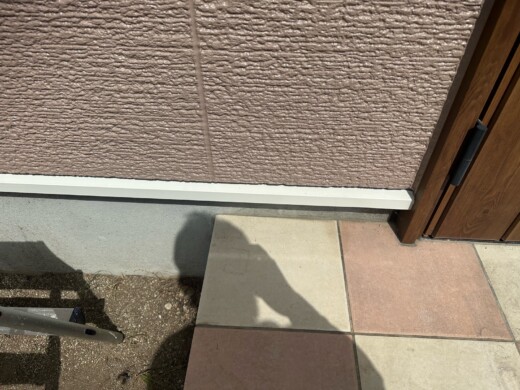

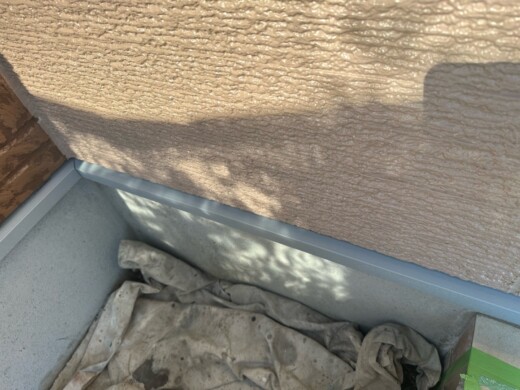

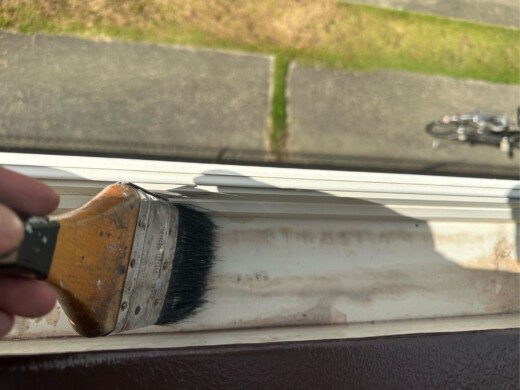

【水切】
下所調整施工状況です
下塗り塗装状況です

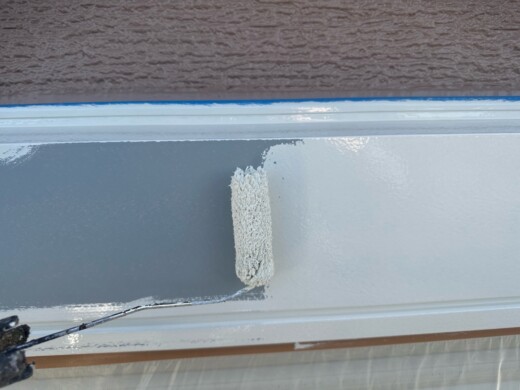

上塗り1回目塗装状況です
上塗り2回目塗装状況です

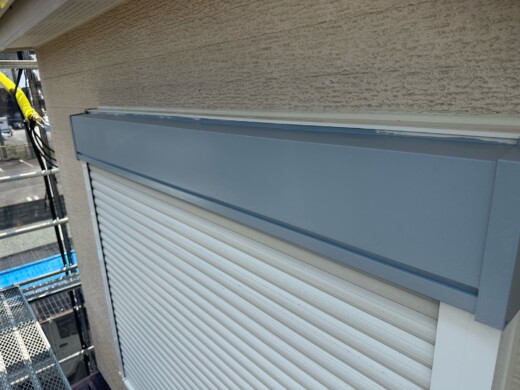

【シャッターボックス】
下地調整施工状況です
下塗り施工状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

【ベランダ床】
下地調整施工状況です
油分除去
上塗り1回目塗装状況です
上塗り2回目塗装状況です

【門柱】
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

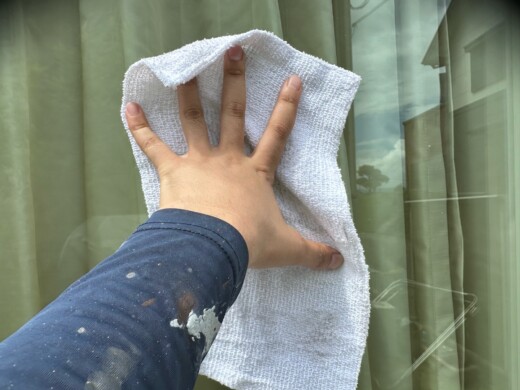

【サッシ窓ガラスクリーニング】

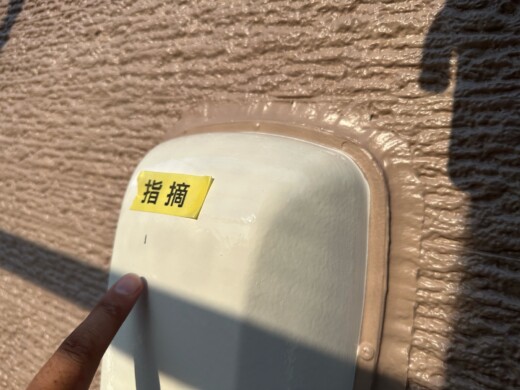

【完工検査】

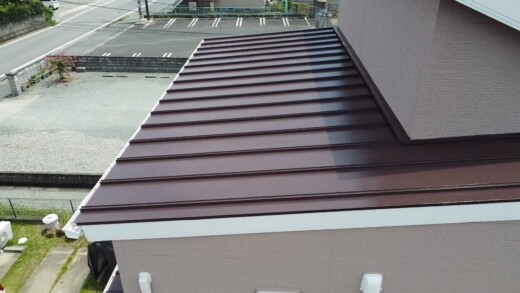

施工完了2025年8月4日
施工完了です
