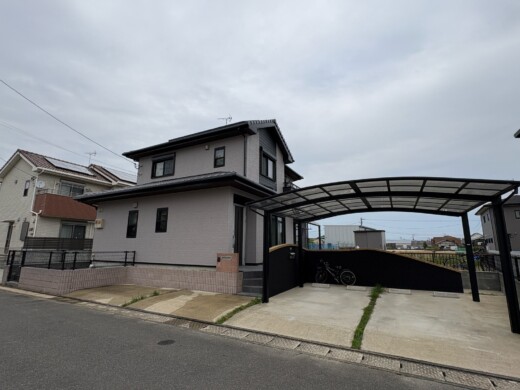

筑後市 築13年サイディング外壁塗装工事完工。【T様邸】
物件データ
- 地域名
- 筑後市
- 建造物の種類
- 外壁 築13年【サイディング】
- 工事内容
- 外壁塗装
施工レポート
施工前状況2025年5月2日

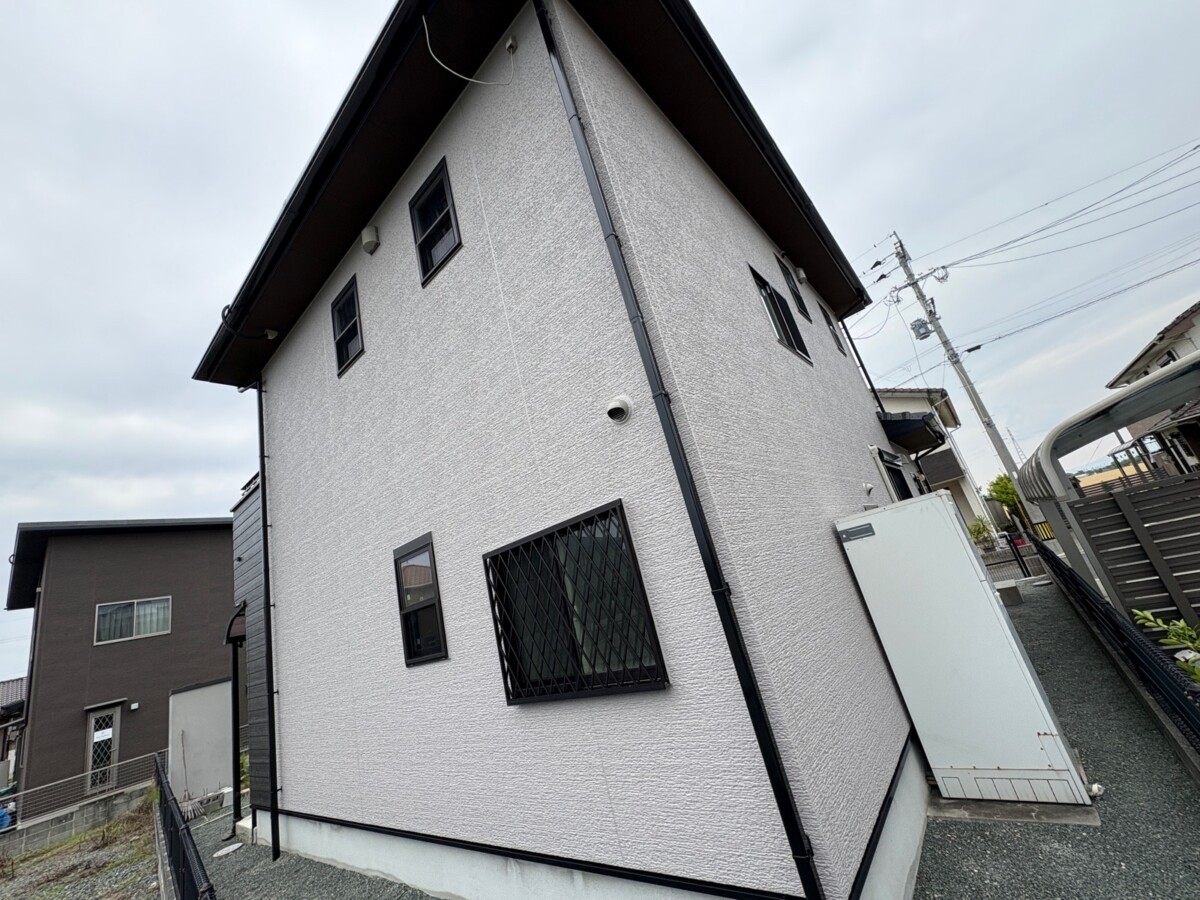

施工前の状況です。

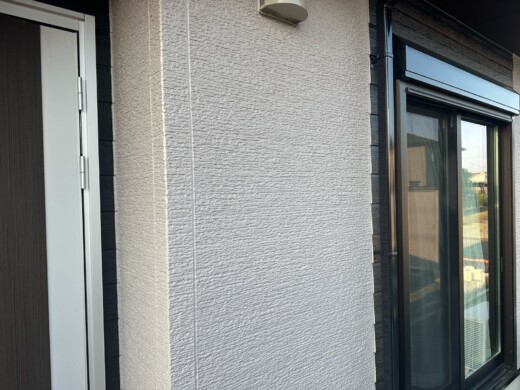

【全体】

【外壁】

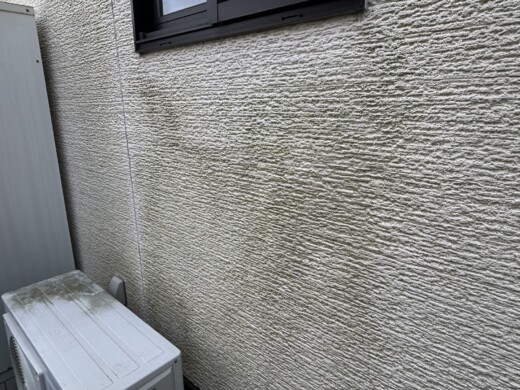

苔の発生。
苔の付着は、美観を悪くするだけでなく、水捌けを悪くし風で飛んできた砂や埃を溜まりやすくします。
【シャッターボックス】

色褪せしている状態。
【コーキング】

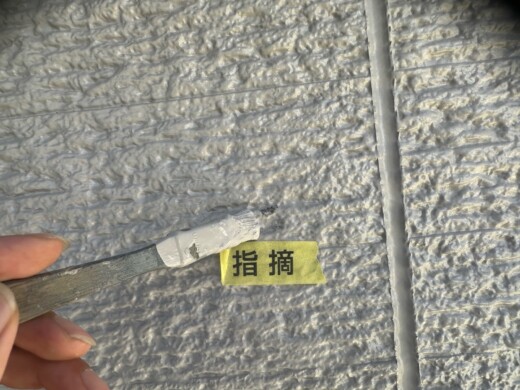

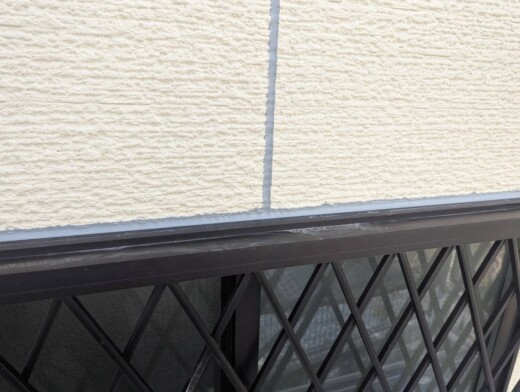

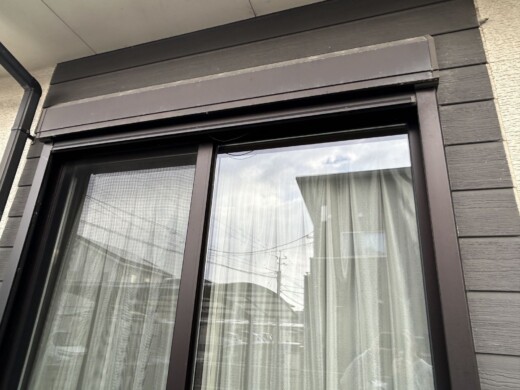

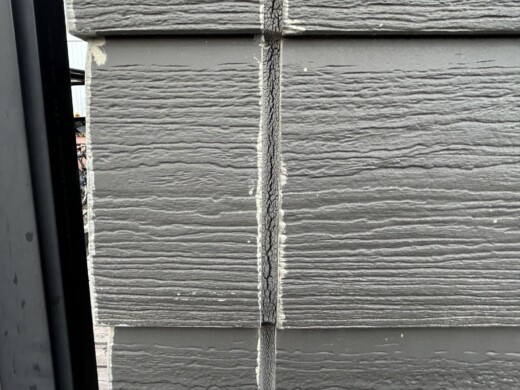

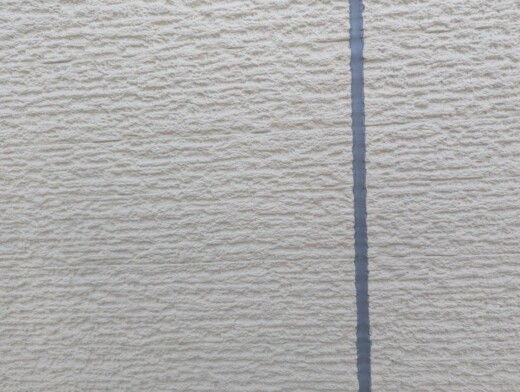

コーキングの真ん中より亀裂が入り始めている状態。
雨水を侵入させ、内部腐食をさせてしまう原因。
外壁塗装状況2025年5月6日

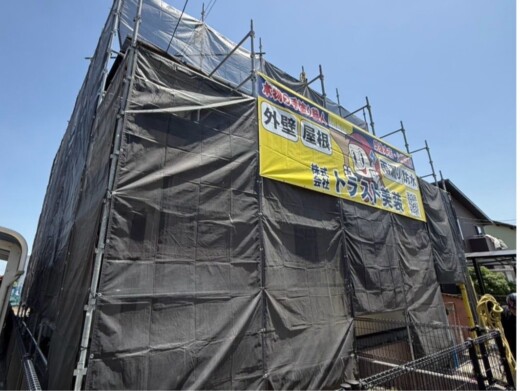

【足場組立】

着工日当日は足場組立を行います。
お客様、ご近所様へ配慮し足場職人が作業を行います。

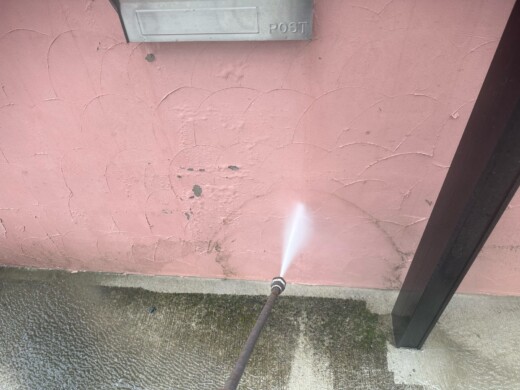

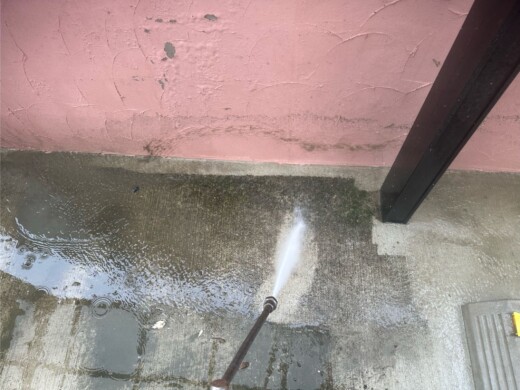

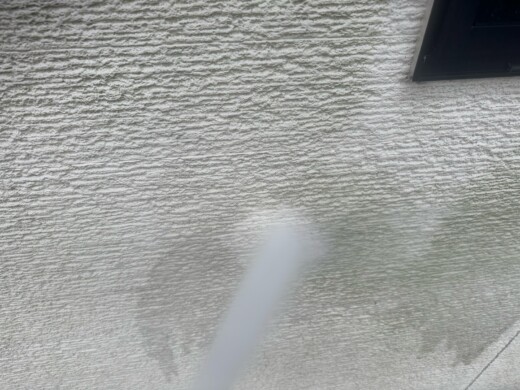

【高圧洗浄】

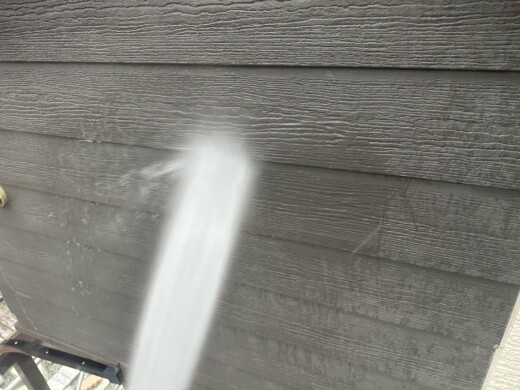

建物に付着している砂や汚れを洗い流し、綺麗に洗浄していきます。
高圧洗浄でしっかりと洗い流す事で下塗り、上塗り材の密着力に差がでます。

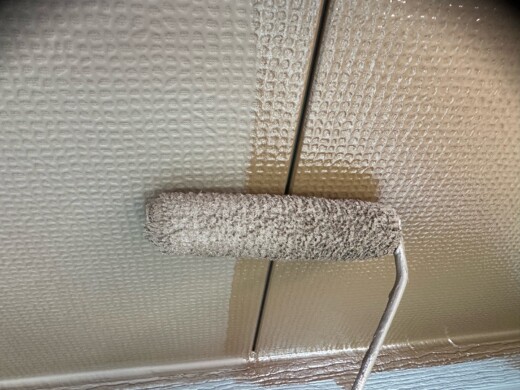

【外壁コーキング】

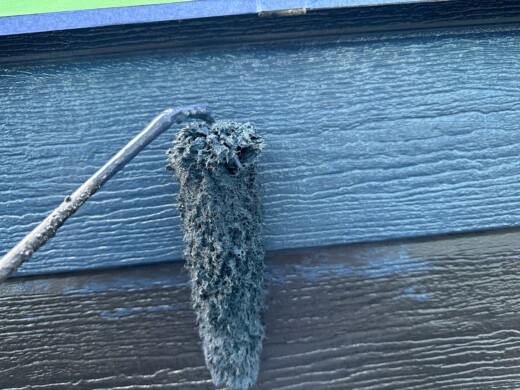

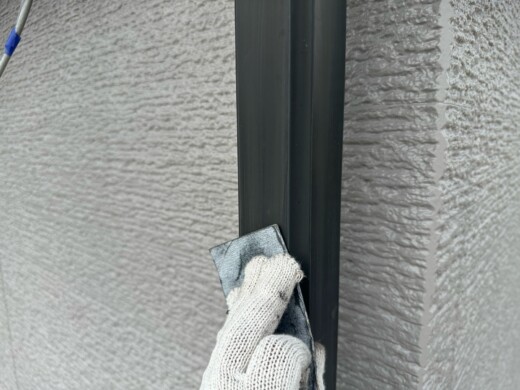

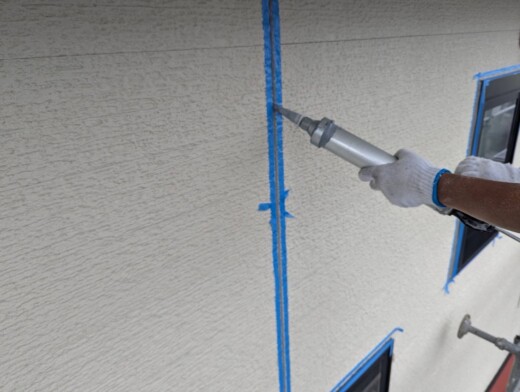

外壁のコーキングを打ち替えていきます。

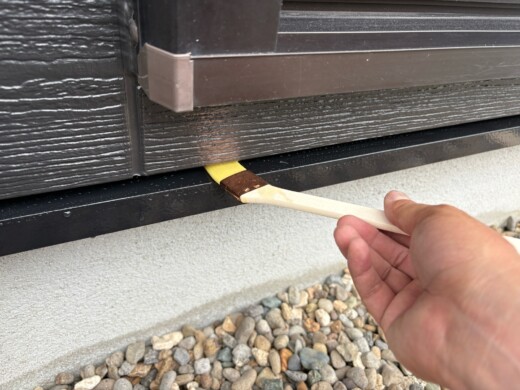

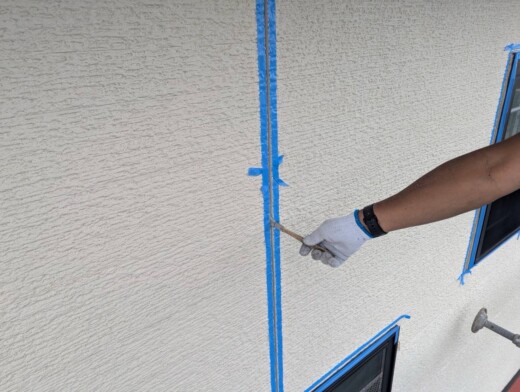

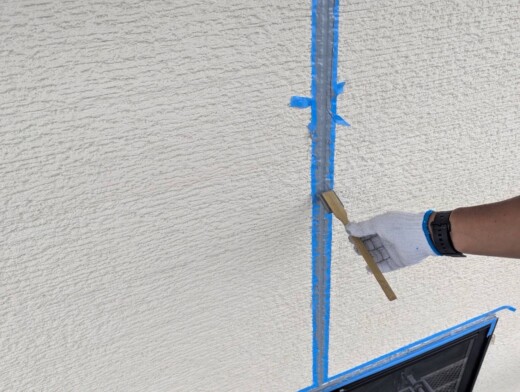

まず専用のカッターで既存のコーキングを撤去し、プライマーを塗布していきます。
目地に新しいコーキングを充填していきます。

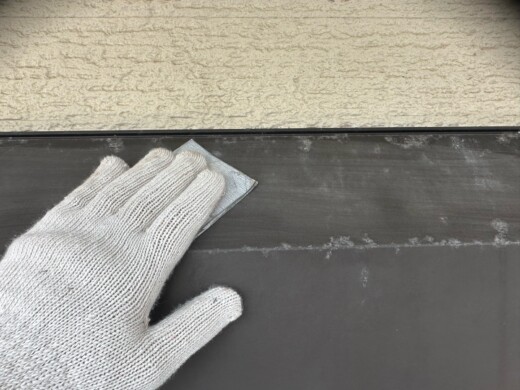

表面の整えと空気をぬく為にヘラでしっかり押さえていきます。
【サッシ廻りコーキング】

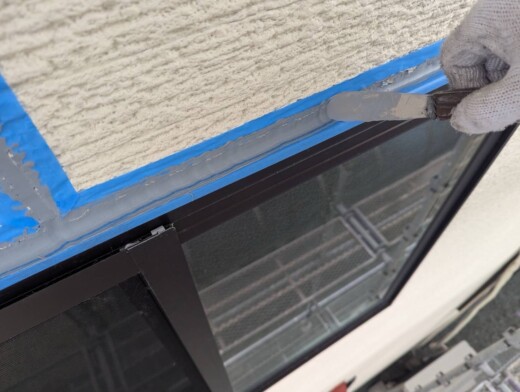

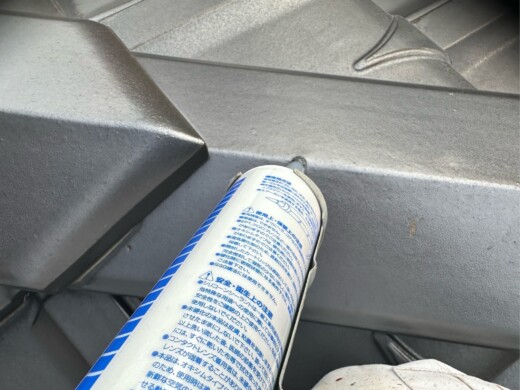

サッシ廻りのコーキングも同じように打ち替えていきます。

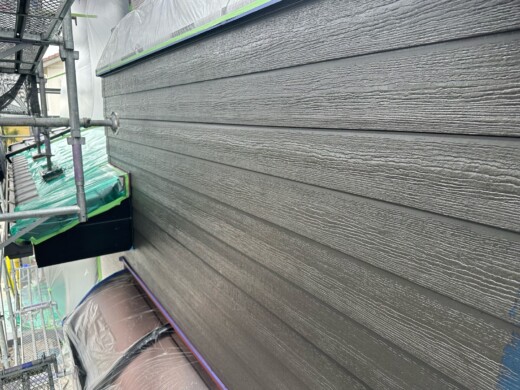

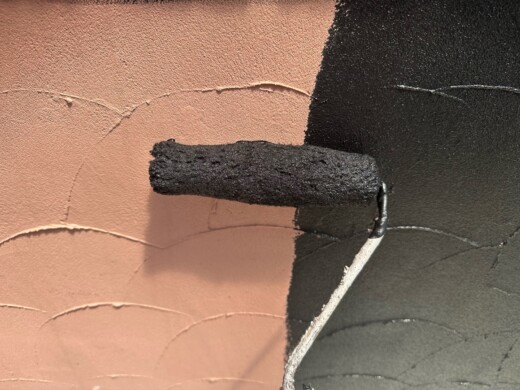

【外壁①】

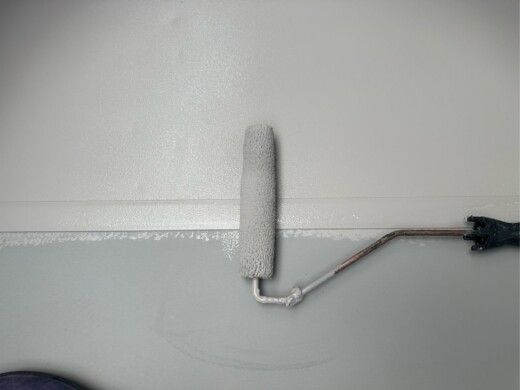

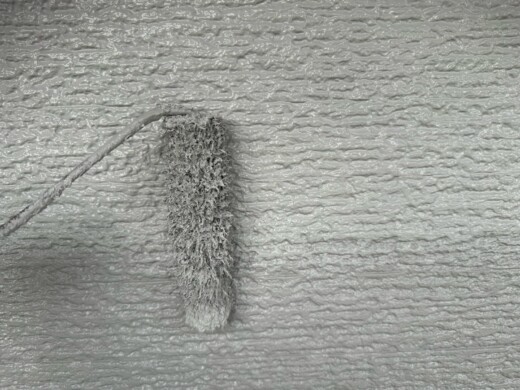

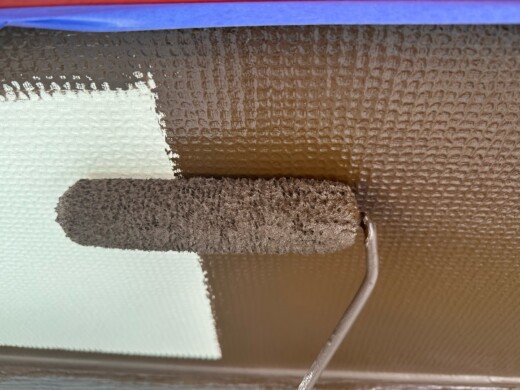

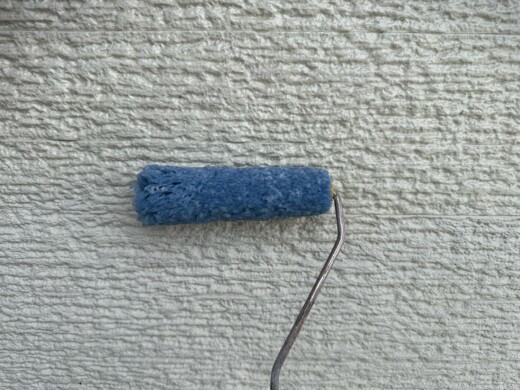

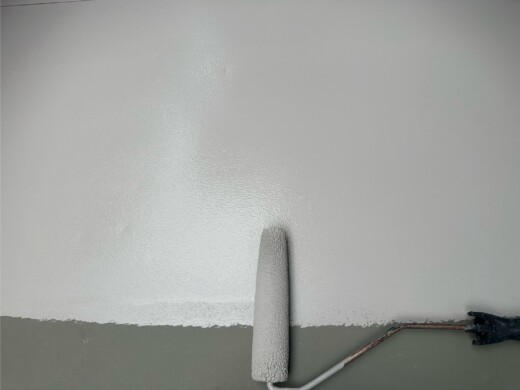

下塗り工程

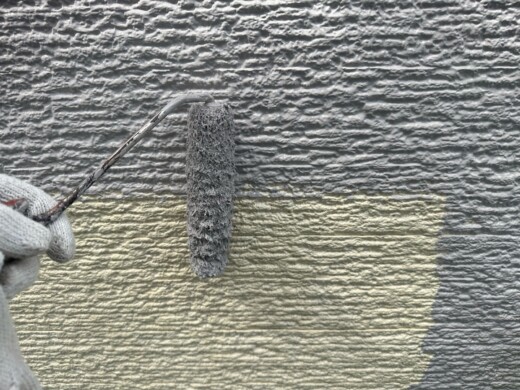

外壁材と上塗りをしっかり密着させる為に下塗り材はとても重要です
上塗り1回目工程
お客様のご希望の色を塗装していきます。

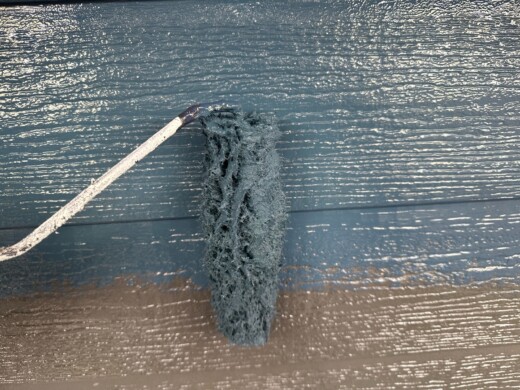

上塗り2回目工程

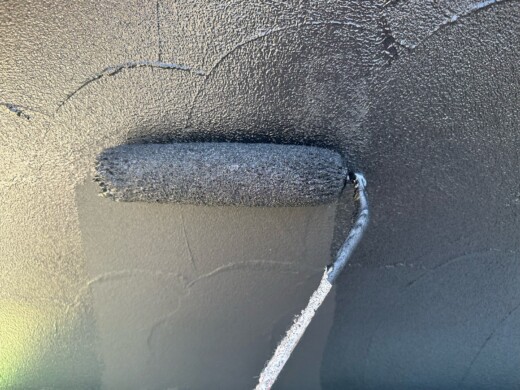

上塗り1回目塗装後、乾燥期間を用いて上塗り2回目を塗装していきます。
【外壁②】

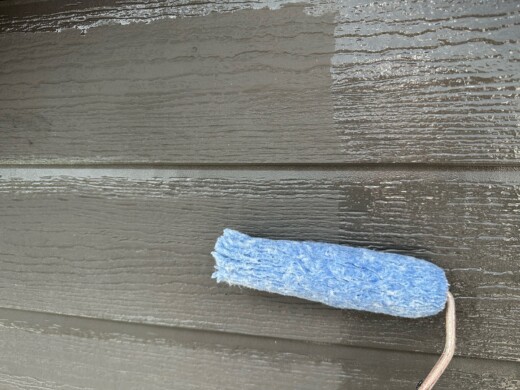

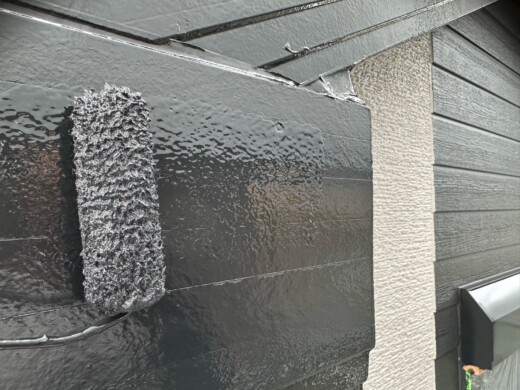

同じように下塗り→上塗り1回→上塗り2回と塗装していきます。
下塗り工程
上塗り1回目工程
上塗り2回目工程
付帯部塗装状況2025年5月12日

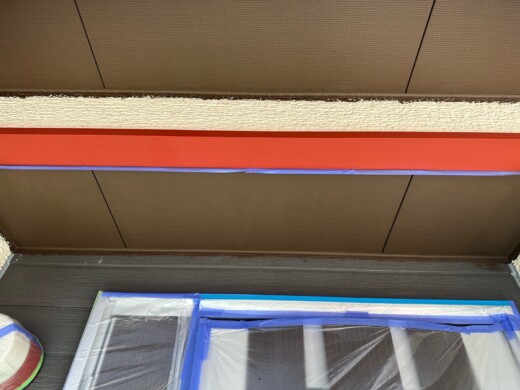

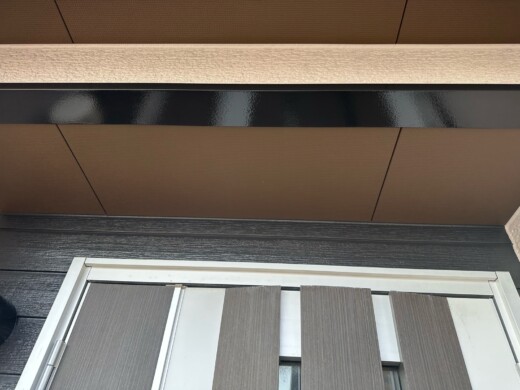

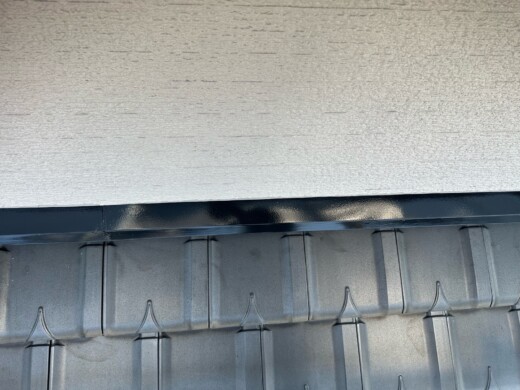

【軒天】

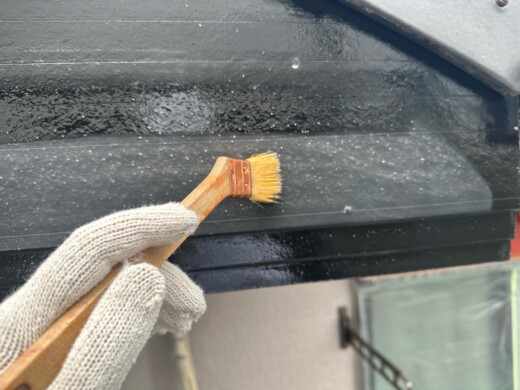

上塗り1回目塗装状況です
上塗り2回目塗装状況です

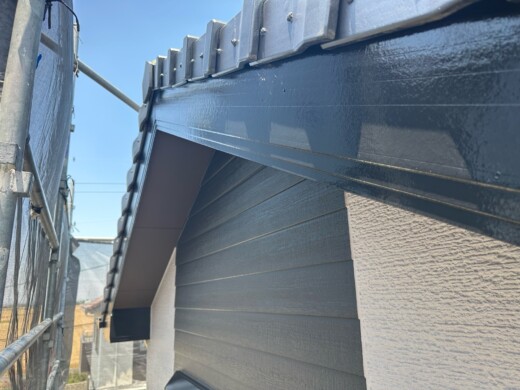

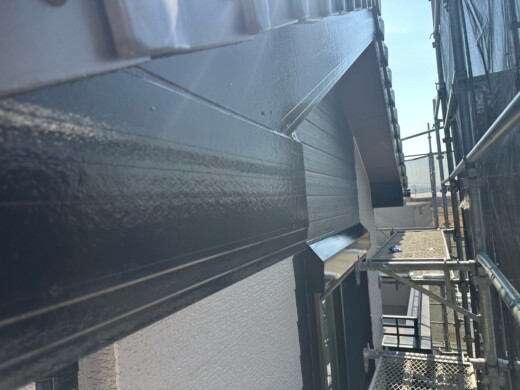

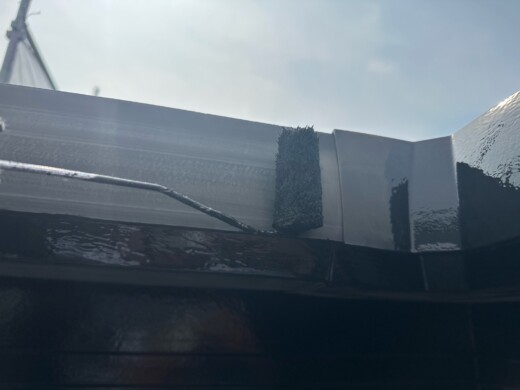

【破風】
下地調整施工状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

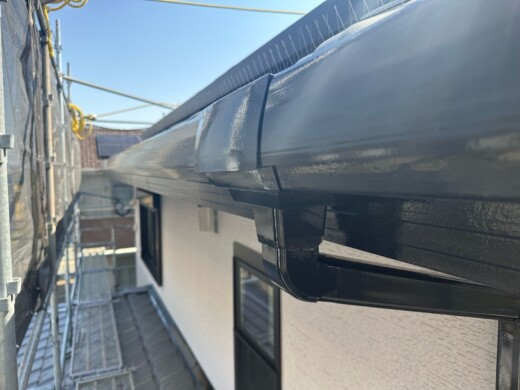

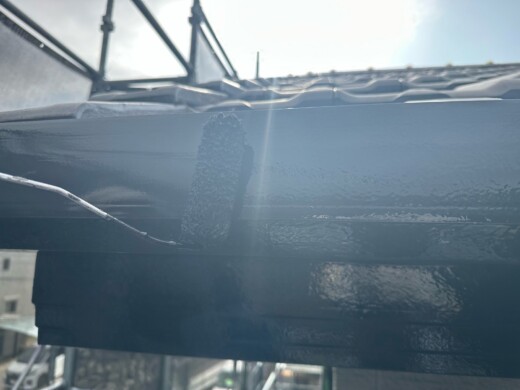

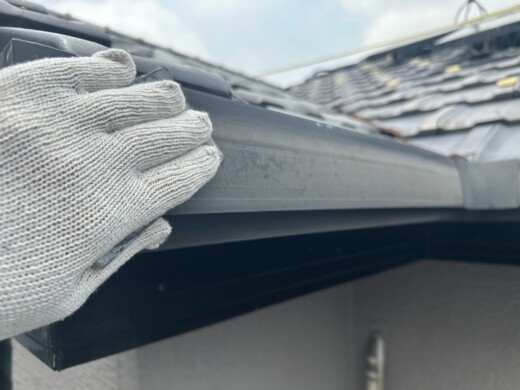

【受樋】
下地調整施工状況です
上塗り1回目塗装状況です

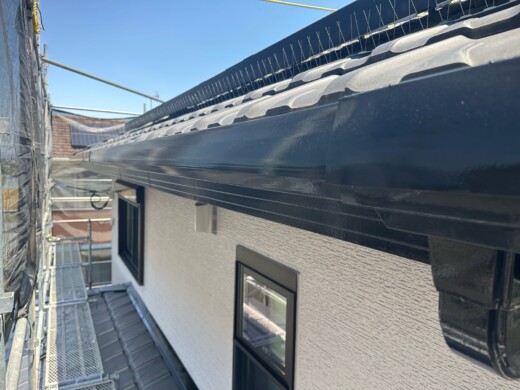

上塗り2回目塗装状況です

【縦樋】
下地調整施工状況
上塗り1回目塗装状況です

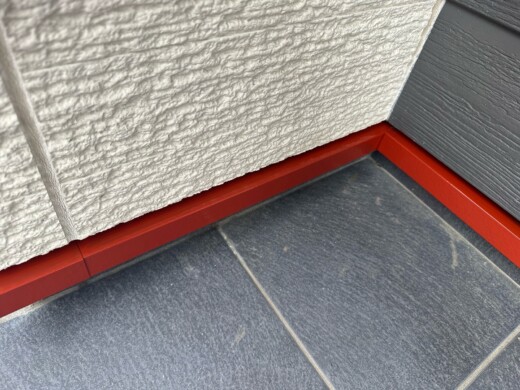

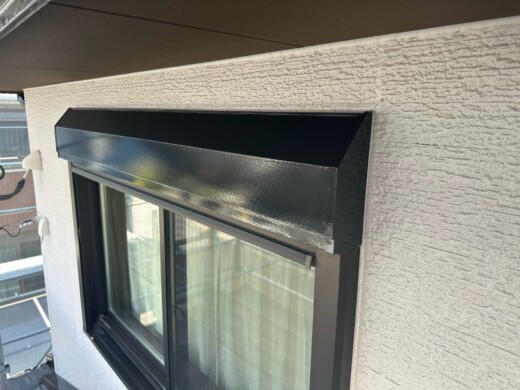

【水切】
下地調整施工状況
下塗り塗装状況です

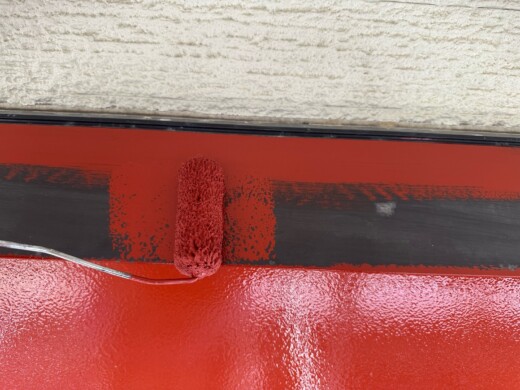

上塗り1回目塗装状況です
上塗り2回目塗装状況です

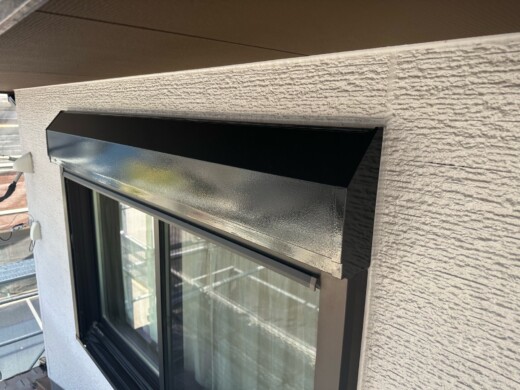

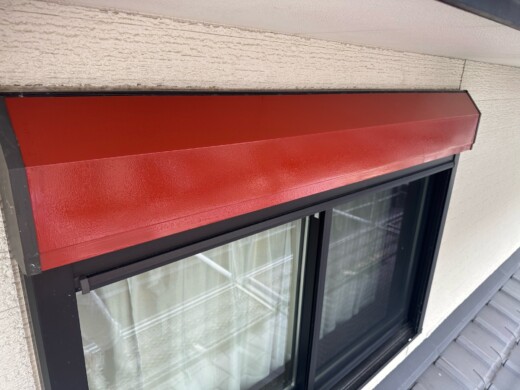

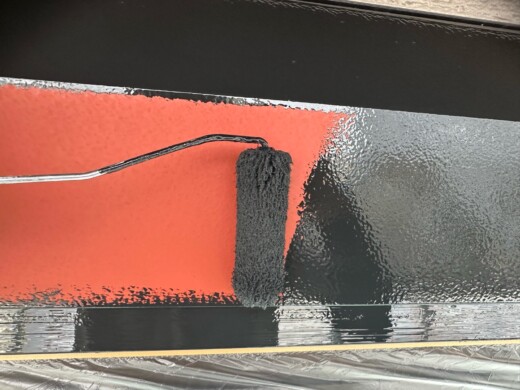

【シャッターボックス】

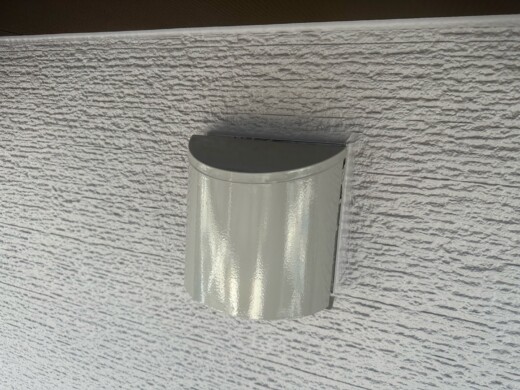

下地調整施工状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

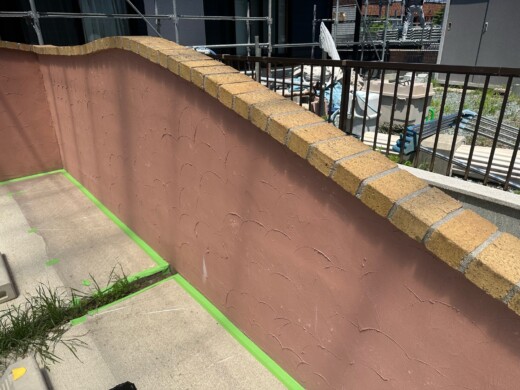

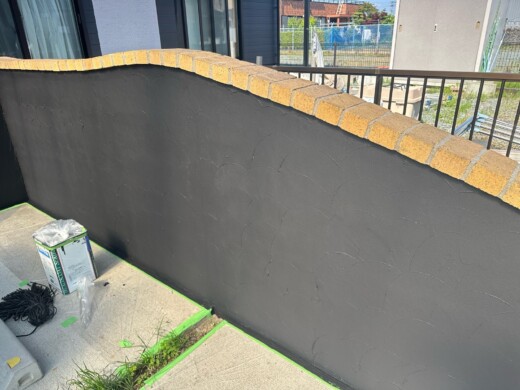

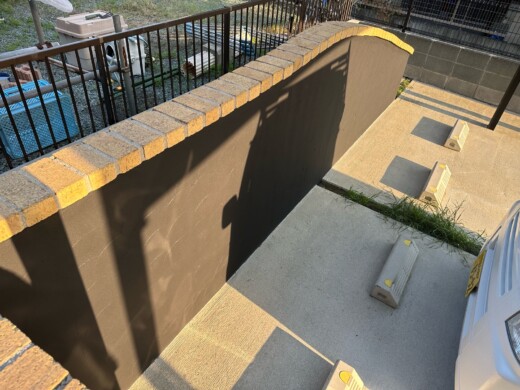

【門塀】

下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

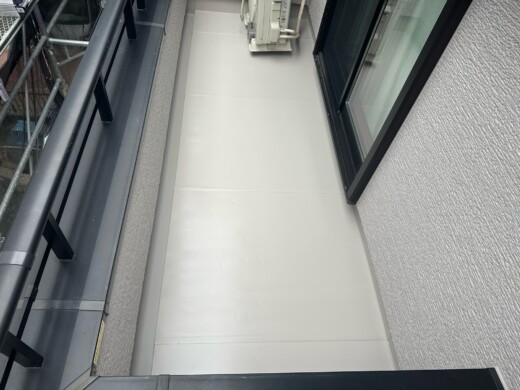

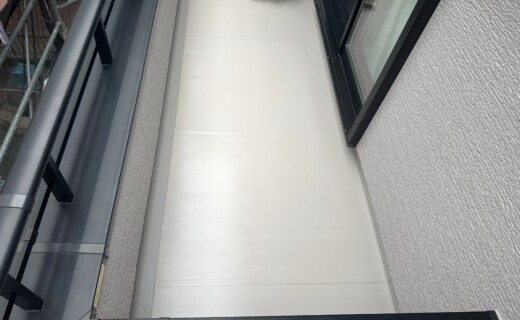

【ベランダ床】

下地調整施工状況です

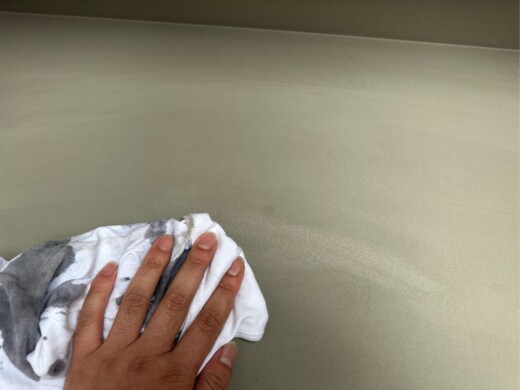

油分除去
上塗り1回目塗装状況です
上塗り2回目塗装状況です

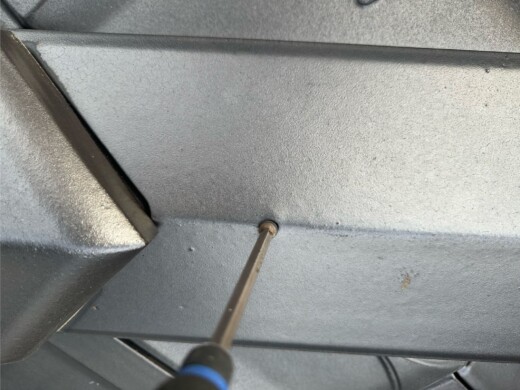

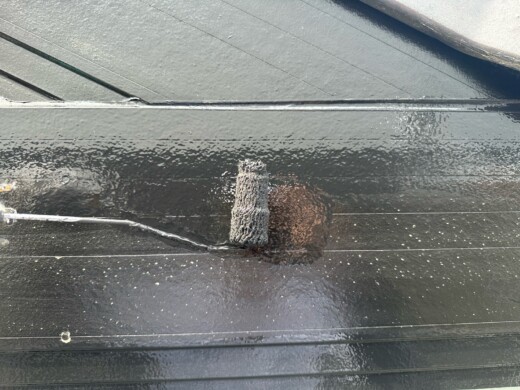

【屋根ビス点検】

【サッシ窓ガラスクリーニング】
【完工検査】
塗装作業完了です<br />2025年5月29日
全箇所施工完了です
