柳川市築15年サイディング外壁塗装工事完工。【K様邸】
物件データ
- 地域名
- 柳川市
- 建造物の種類
- 外壁 築15年【サイディング】屋根
- 工事内容
- 外壁屋根塗装
施工レポート

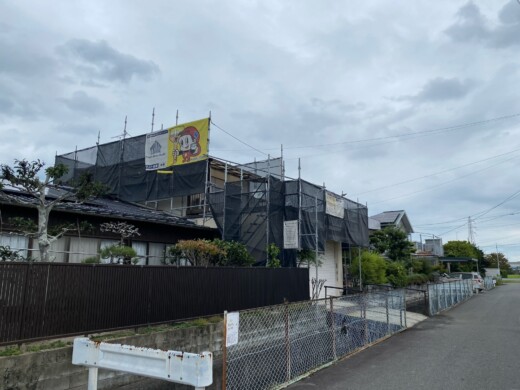

施工前状況2024年8月17日

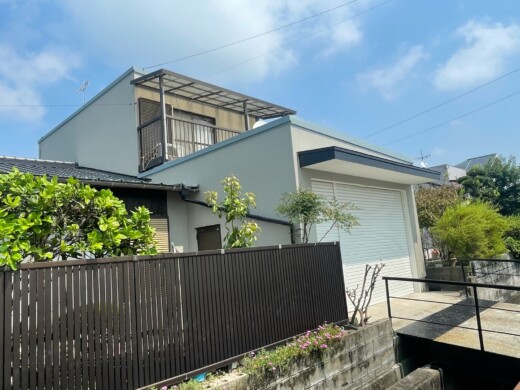

施工前状況です!

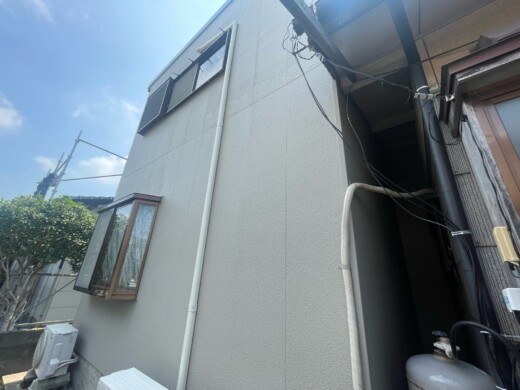

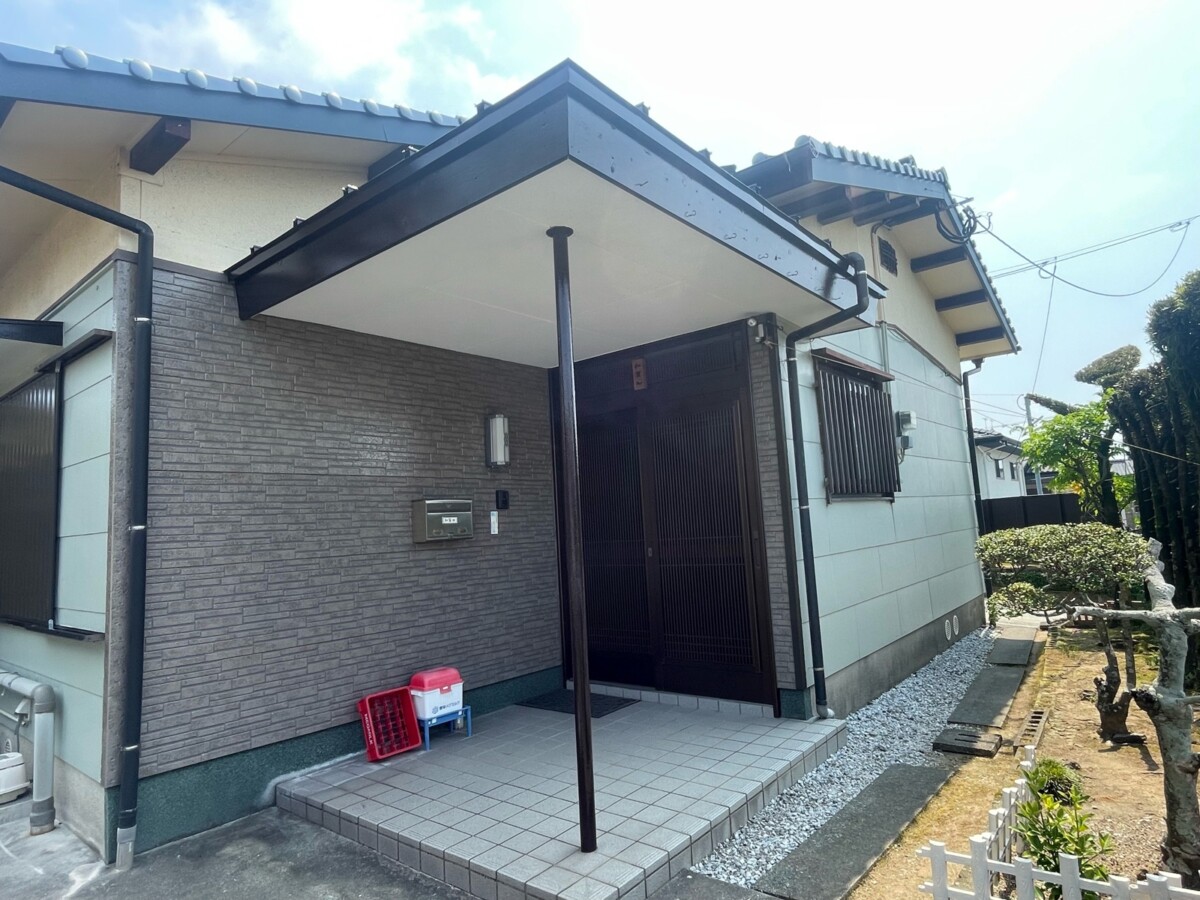

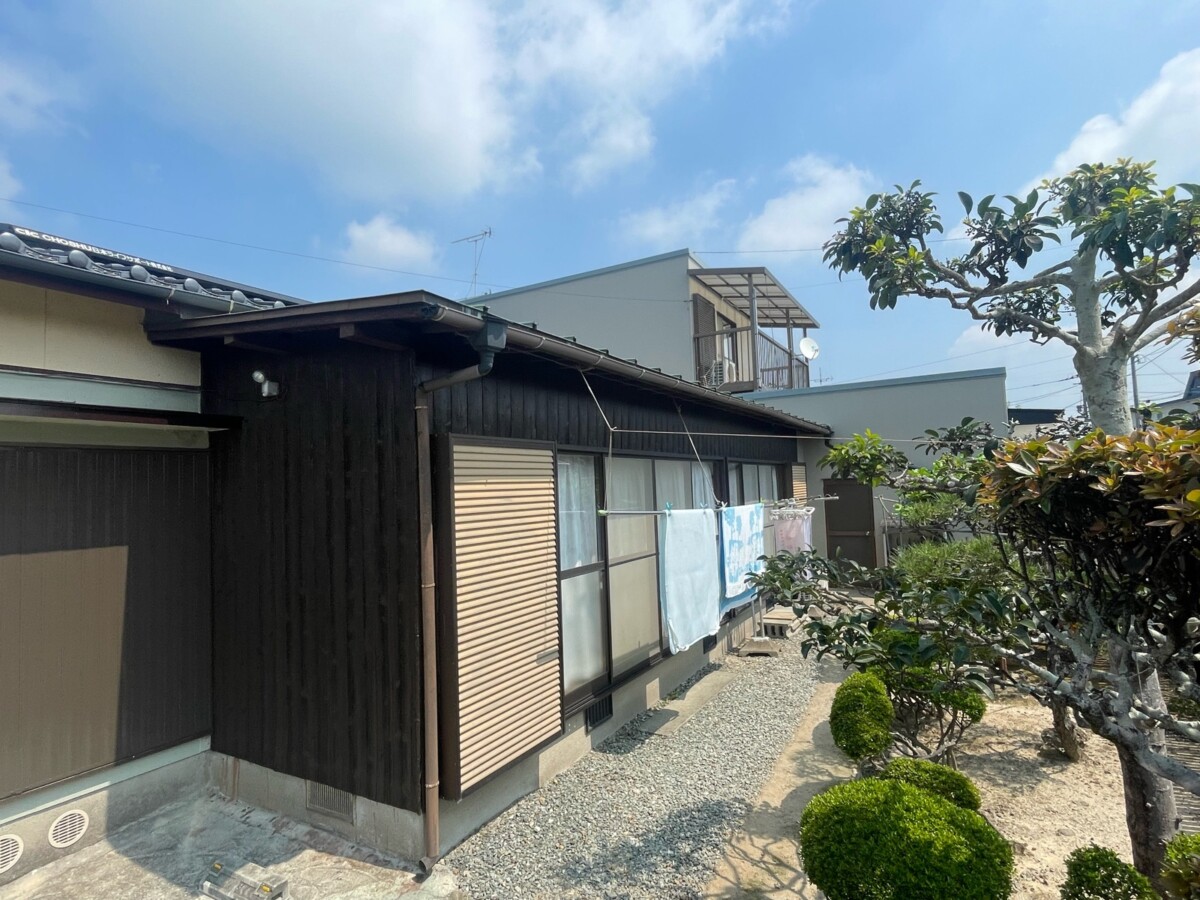

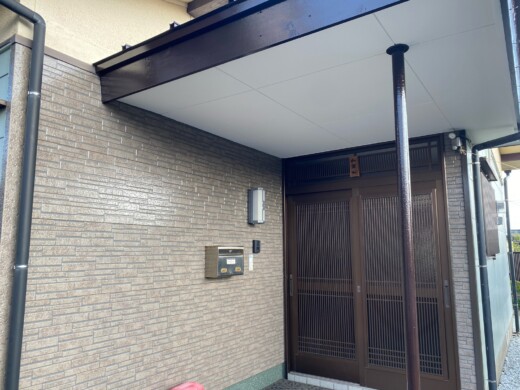

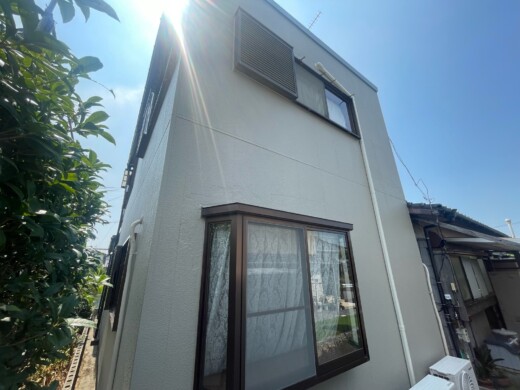

【全景写真】

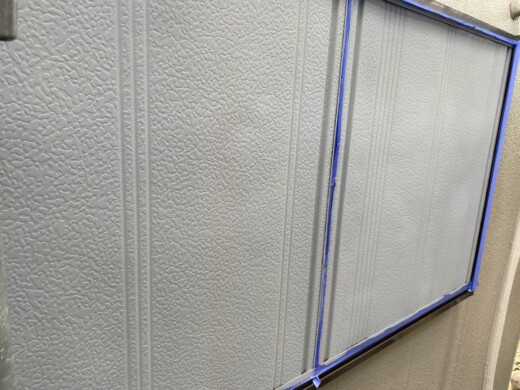

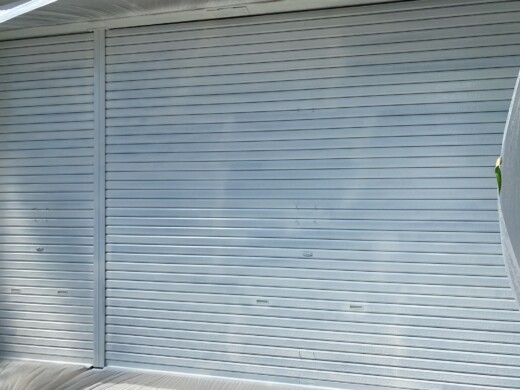

【外壁の状態】

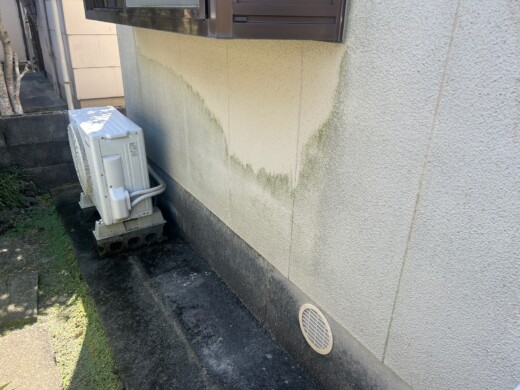

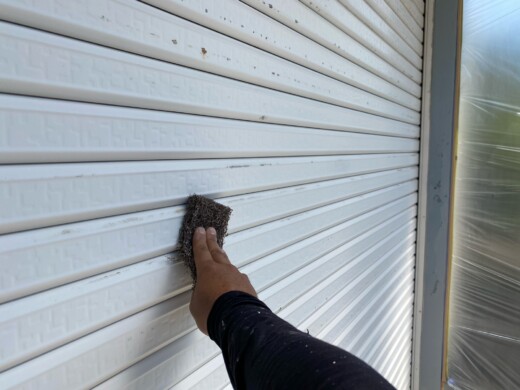

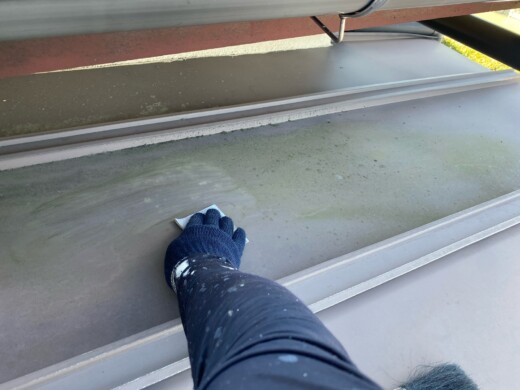

苔の付着
苔の発生は美観を悪くするだけではなく、水捌けを悪くし風で飛んできた砂などを溜まりやすくします。
チョーキング現象
触ると白っぽい粉が手につく現象です。塗料に色付けする成分が出てきてしまっている状態。
【板金鉄部・雨戸】

日々の日射や赤外線の影響で色が褪めている状態。
外壁塗装施工状況2024年8月17日

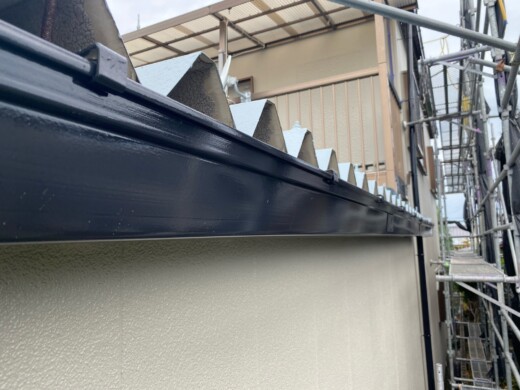

【足場組立】
着工日当日は足場組立を行います。
お客様、ご近隣へ配慮し足場職人が作業を行います。

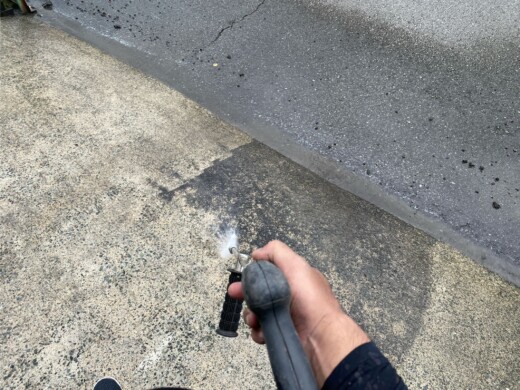

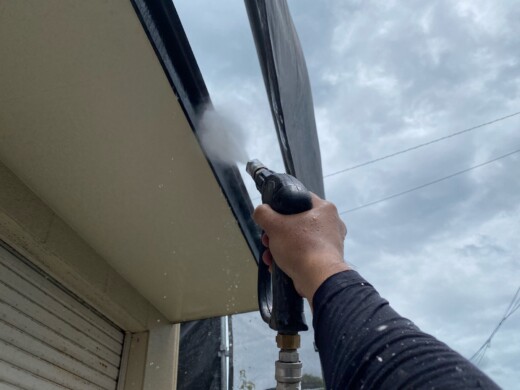

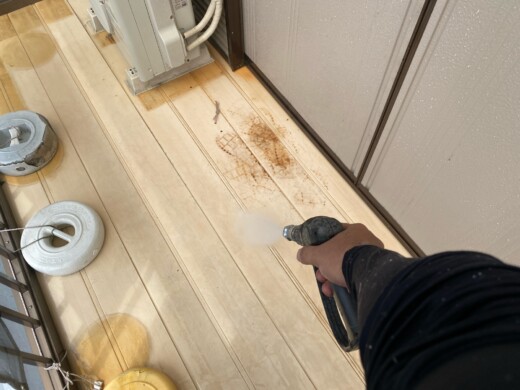

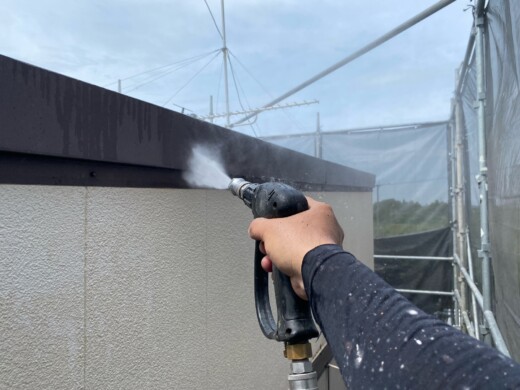

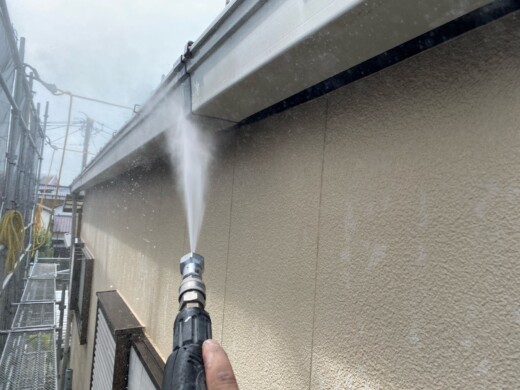

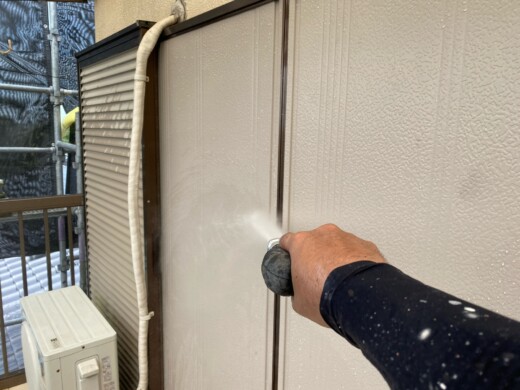

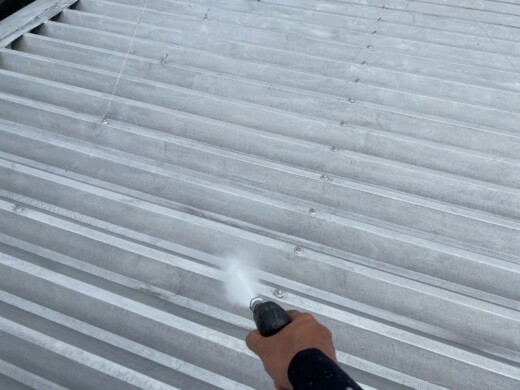

【高圧洗浄】
外壁や屋根の劣化状態に合わせて圧力を調整し、汚れなどを綺麗に洗い流します。

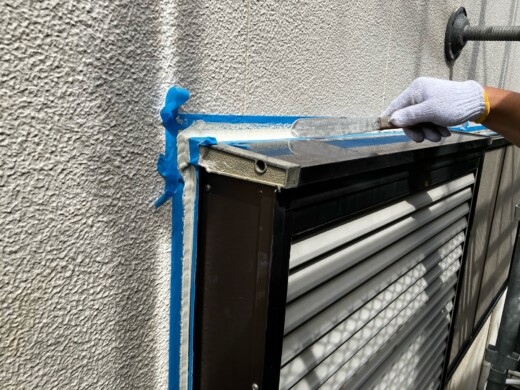

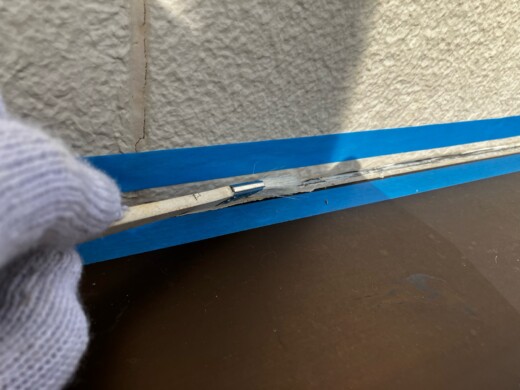

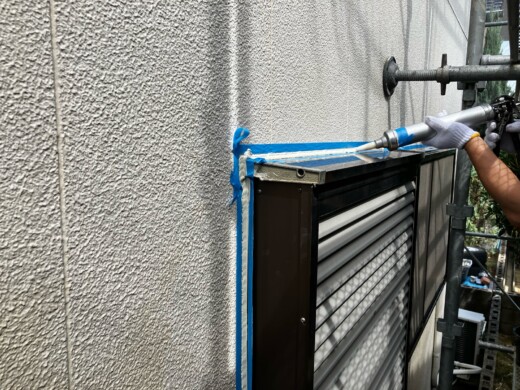

【サッシ廻りコーキング】

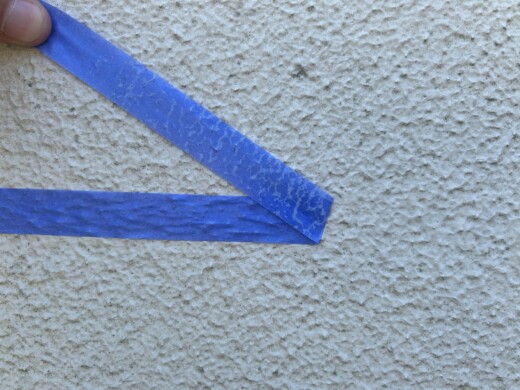

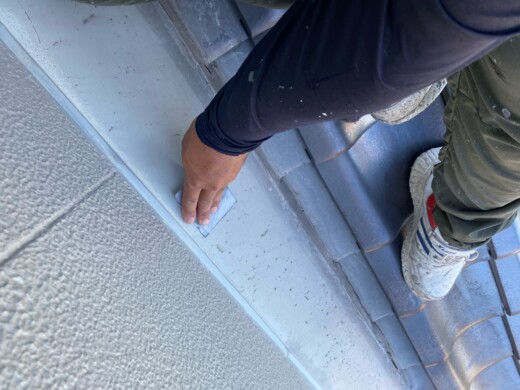

コーキングと外壁の密着を高める為にプライマーを塗布します。

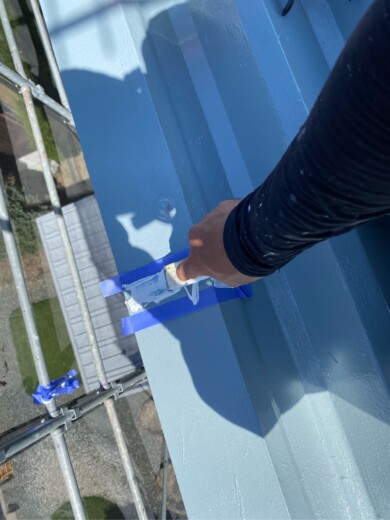

新しいコーキングを充填します。
表面の整えと空気を抜く為にヘラでしっかり押さえていきます。

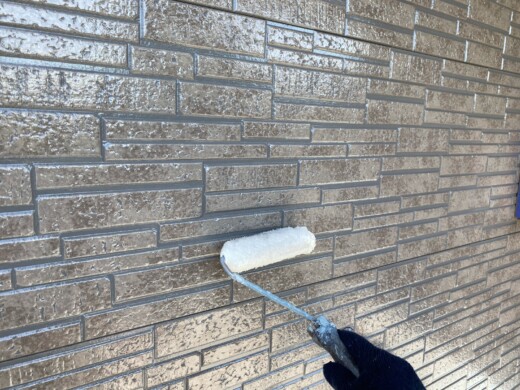

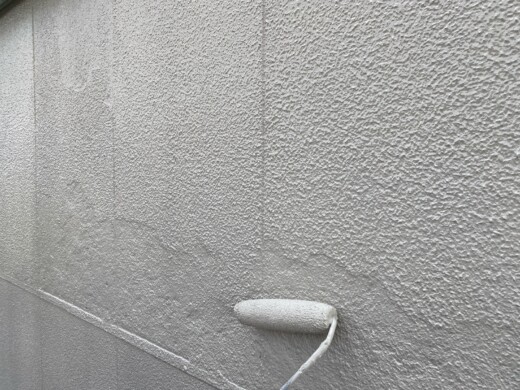

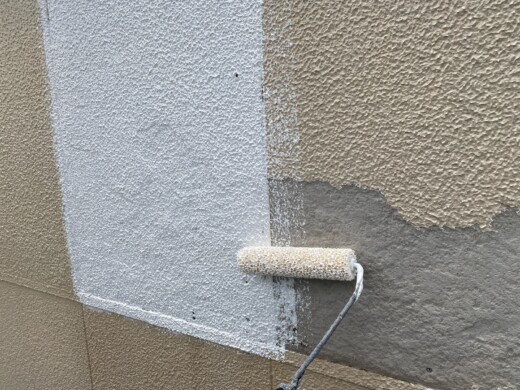

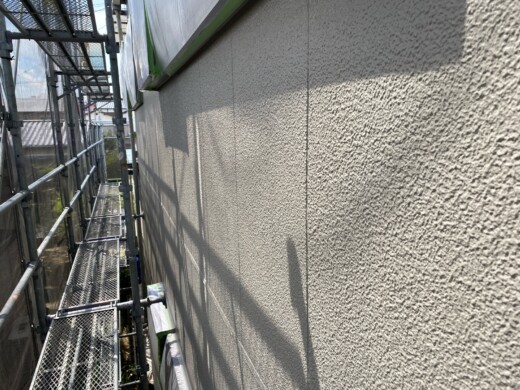

【サイディング外壁】

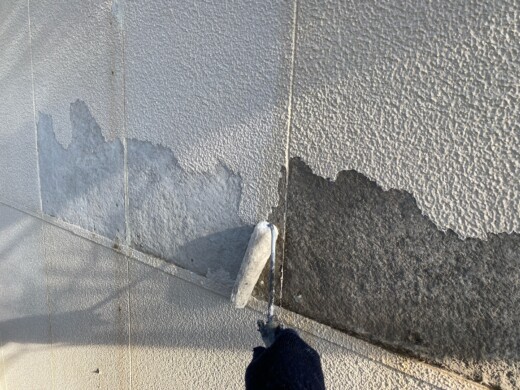

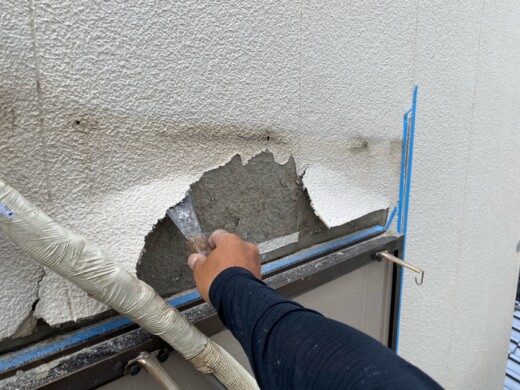

劣化が激しかったので下処理をしていきます
下塗り1回目
外壁材と上塗りをしっかり密着させる為に下塗り材はとても重要です。
下塗り2回目
劣化が激しかったので下塗りを2回行いました。

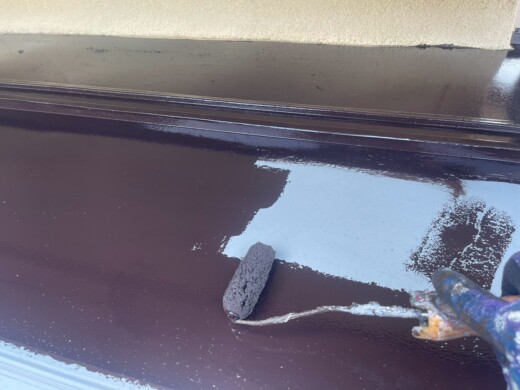

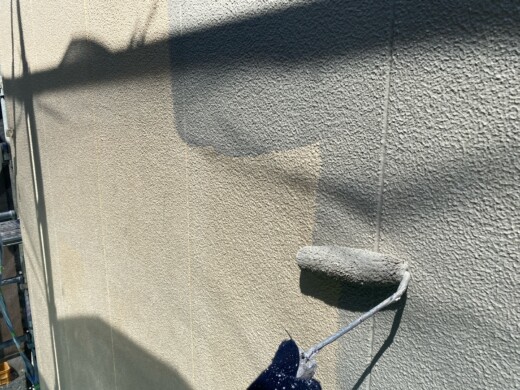

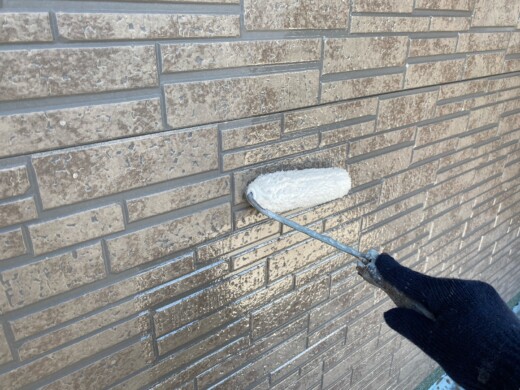

上塗り1回目塗装

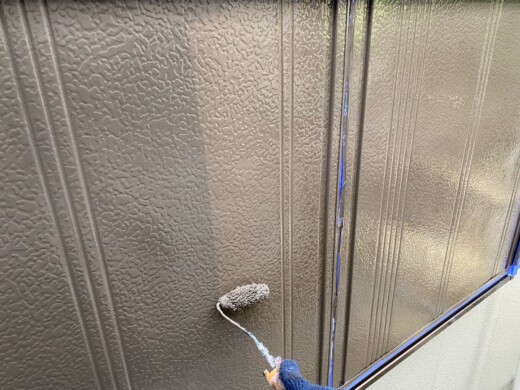

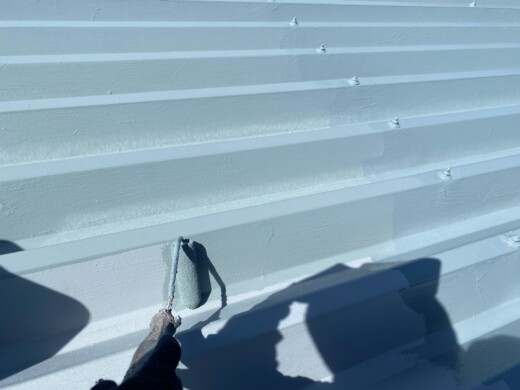

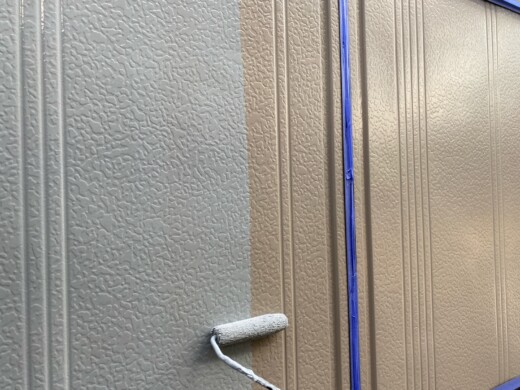

お客様のご希望の色を塗装していきます
上塗り2回目
上塗り1回目塗装後、乾燥期間を用いて上塗り2回目を塗装します。

【木部板壁】

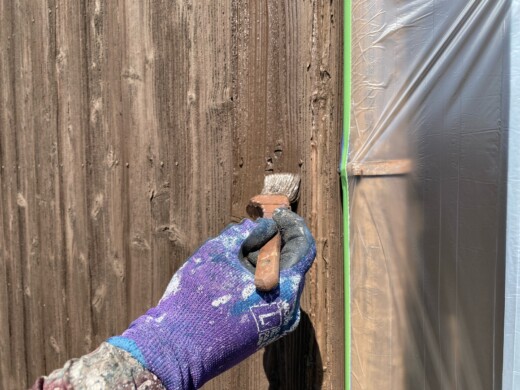

上塗り1回目塗装状況です
上塗り2回目塗装状況です。

【玄関廻り外壁】
玄関廻りはクリヤーを2回塗布していきます。
1回目
2回目

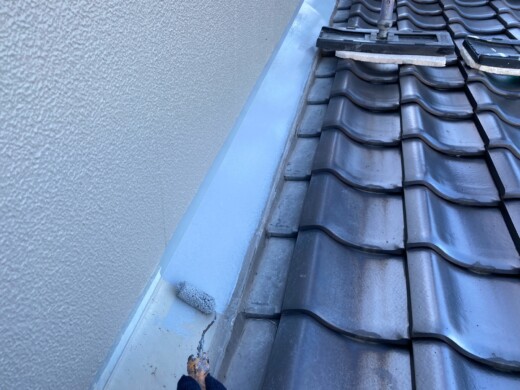

屋根塗装施工状況2024年8月26日

【屋根 ①】

下地調整

塗料との密着をよくするためにケレン作業は大切な作業です。

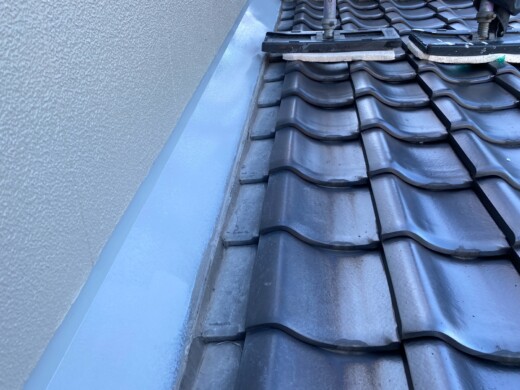

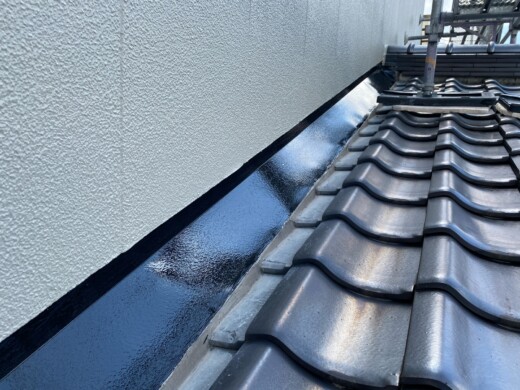

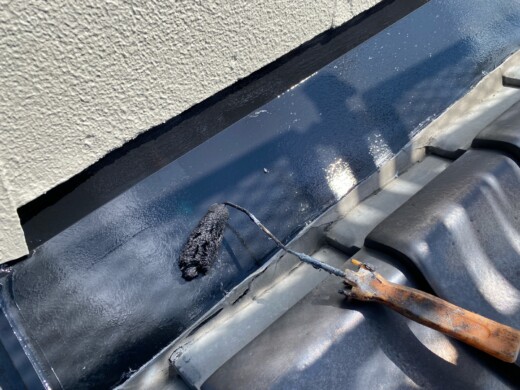

コーキングを充填作業していきます
下塗り施工状況です

上塗り1回目

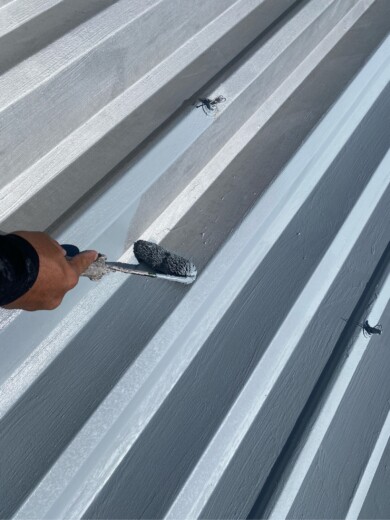

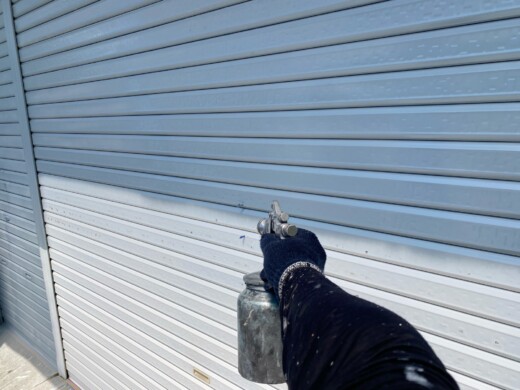

ローラーにて遮熱塗料をたっぷり塗装します

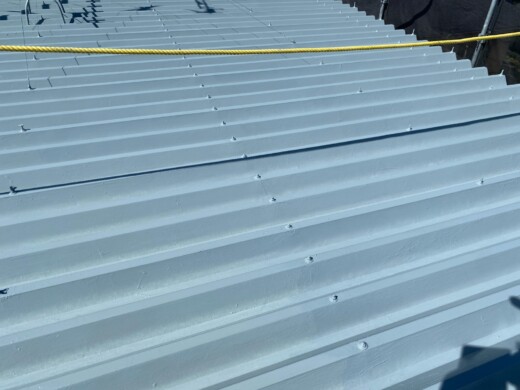

上塗り2回目

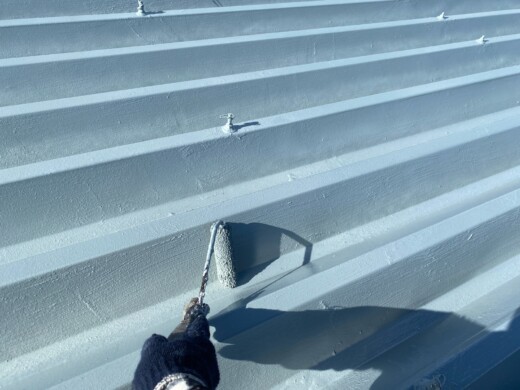

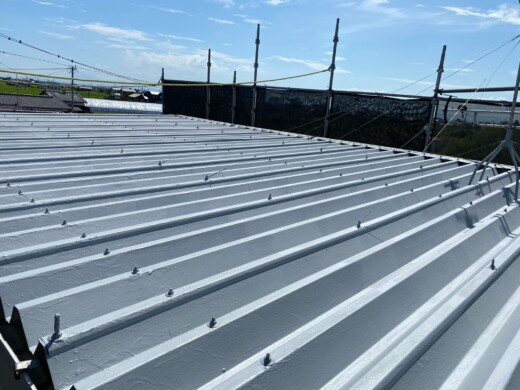

さらに厚みを付けて2回目を塗装します
【屋根 ②】

下地調整(ケレン作業)
下塗り塗装状況です
下塗り後、上塗り1回目を塗装していきます。
上塗り2回目塗装状況です

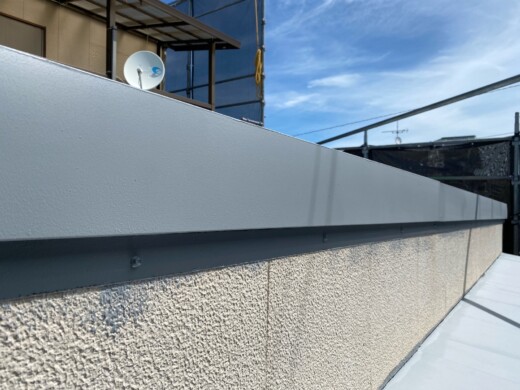

ボルトキャップ取付施工完了
付帯部塗装状況2024年8月26日

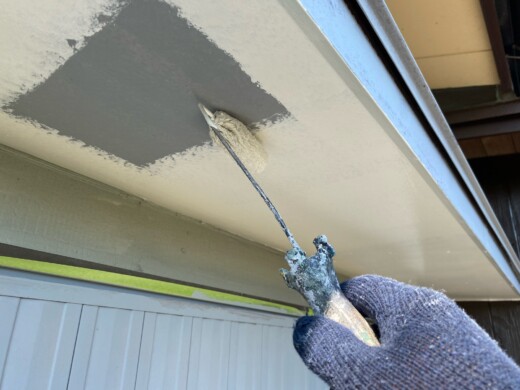

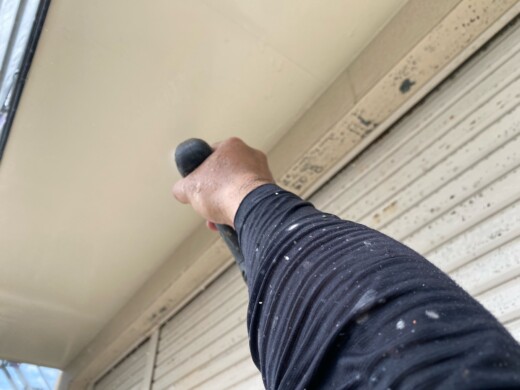

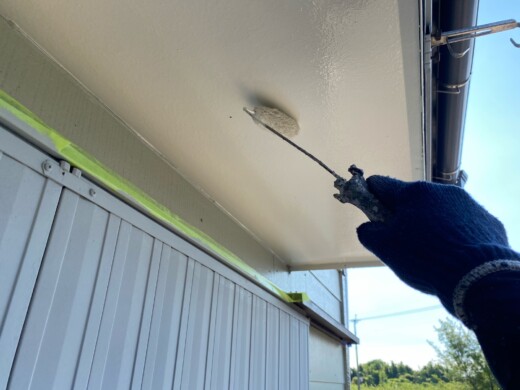

【軒天】

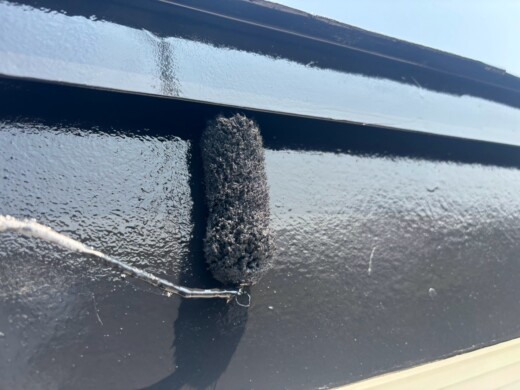

上塗り1回目塗装状況です。
上塗り2回目塗装状況です

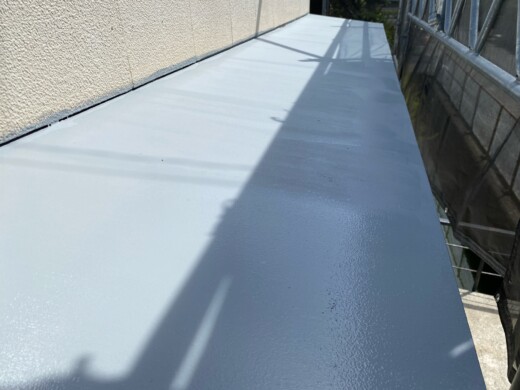

【受樋】

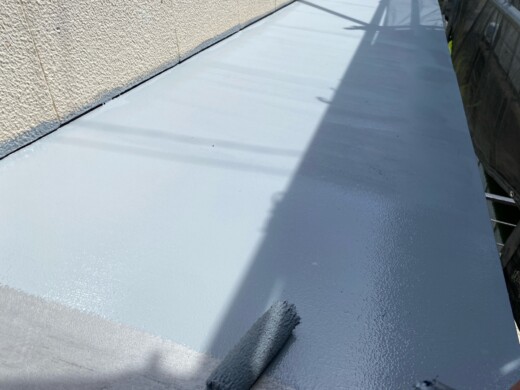

上塗り1回目を塗装していきます。
上塗り1回目後、上塗り2回目塗装していきます。

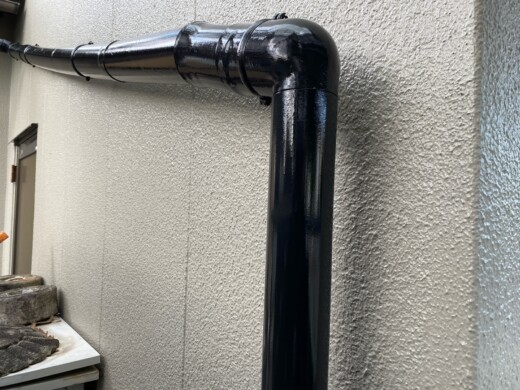

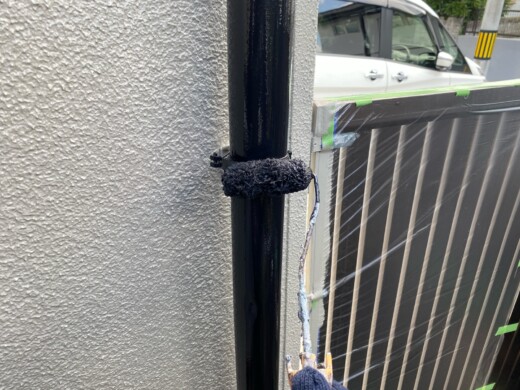

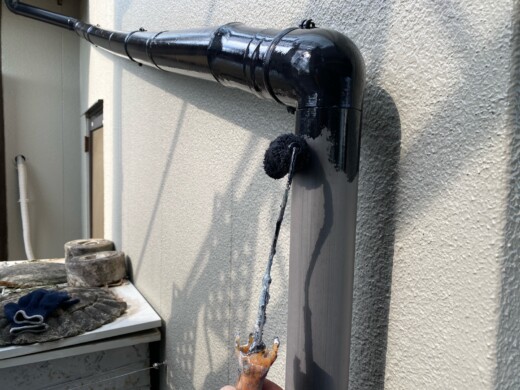

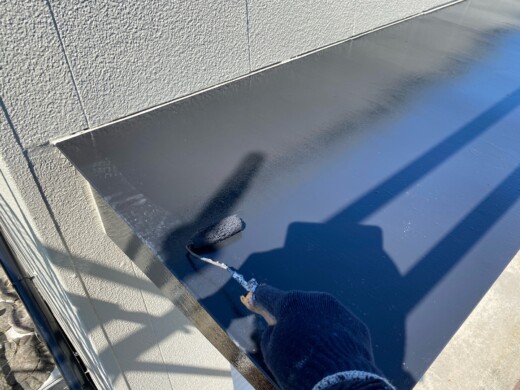

【縦樋】
塗装前に下地調整・ケレン作業していきます。

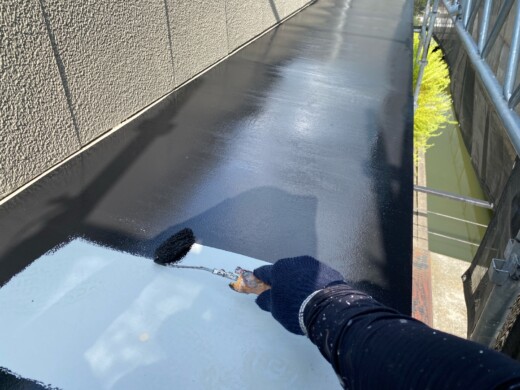

上塗り1回目塗装状況です
上塗り2回目塗装状況です

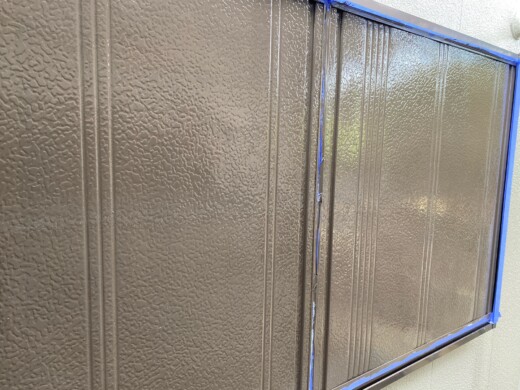

【雨戸①】
下塗り塗装状況です

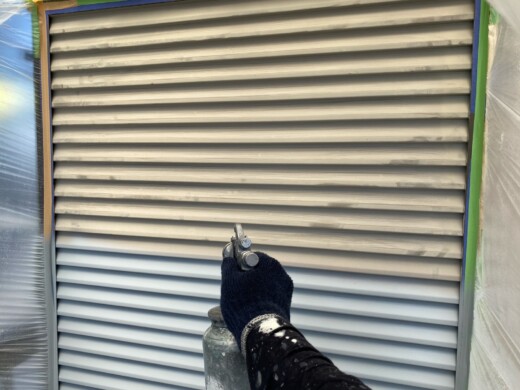

上塗り1回目塗装状況です
上塗り2回目塗装状況です

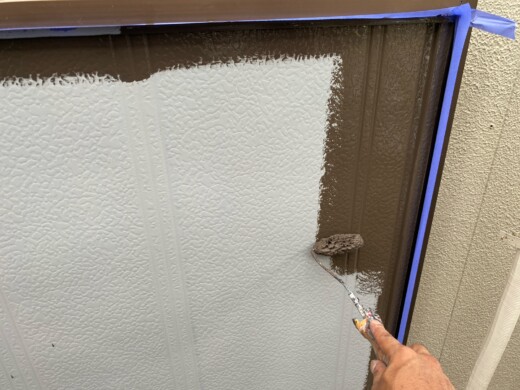

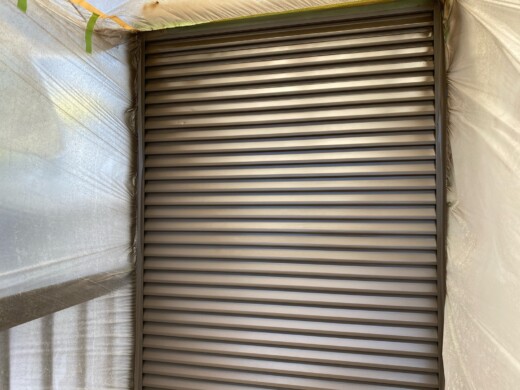

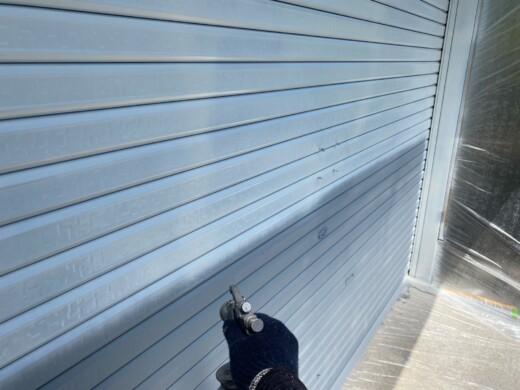

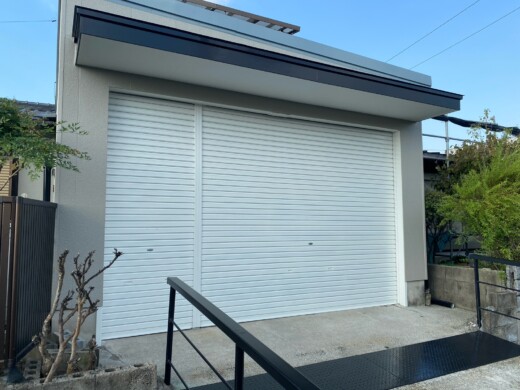

【雨戸②】

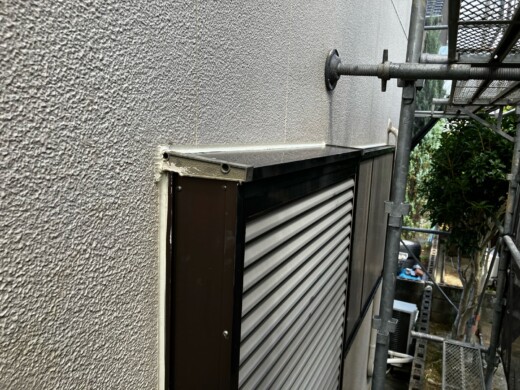

下地調整、ケレン作業です
下塗り施工状況です

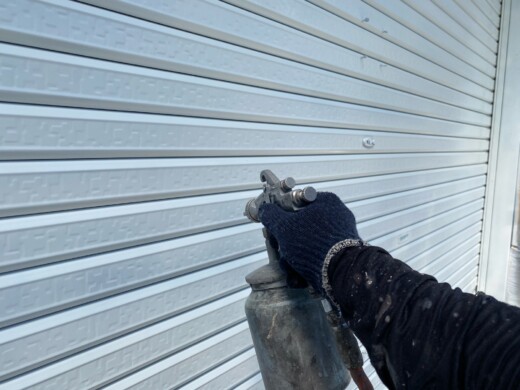

上塗り1回目塗装状況です
上塗り2回目塗装状況です

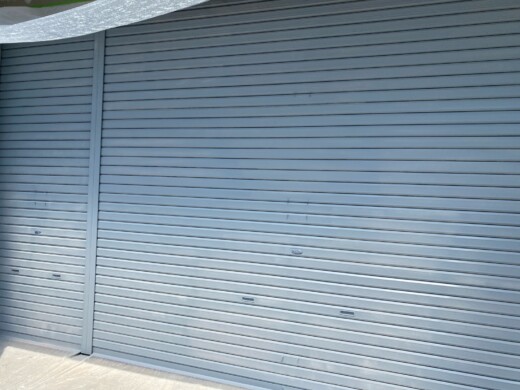

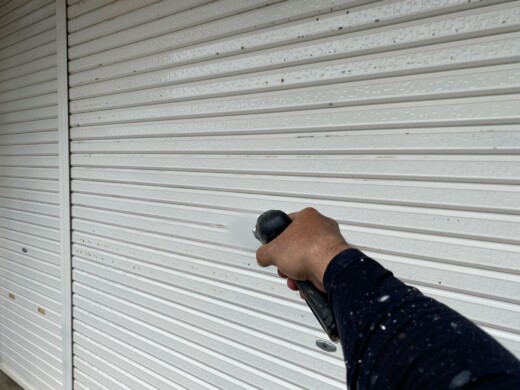

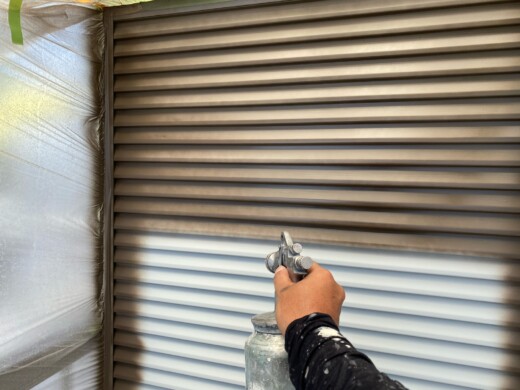

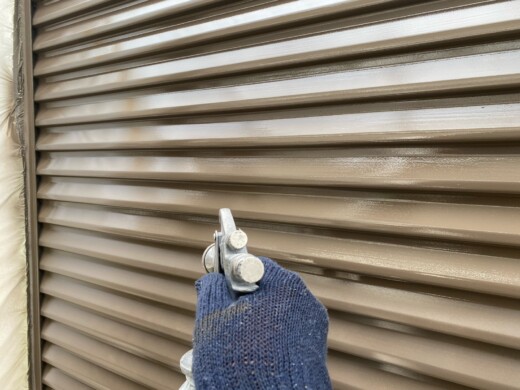

【シャッター】
下所調整施工状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です

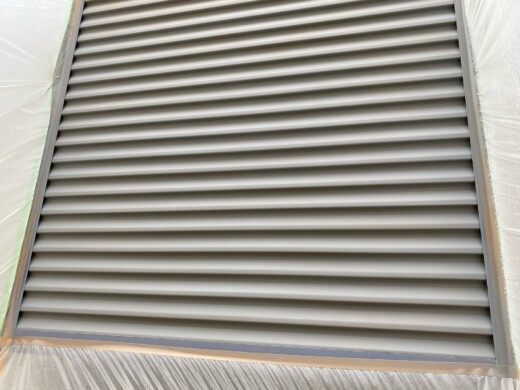

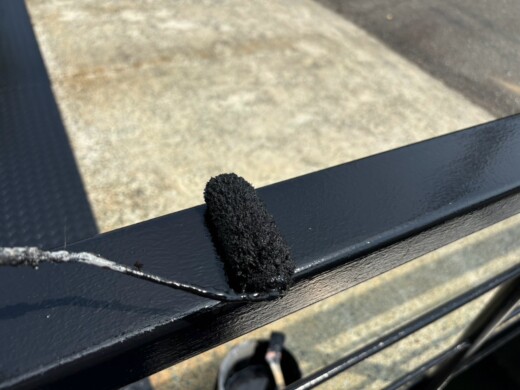

【雨切】
下地調整、ケレン作業状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です
【庇】
下地調整、ケレン作業状況です
下塗り塗装状況です

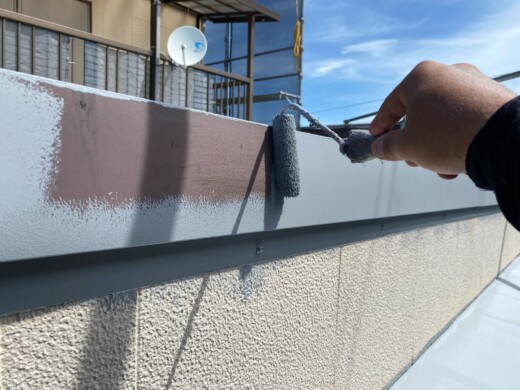

上塗り1回目塗装状況です
上塗り2回目塗装状況です

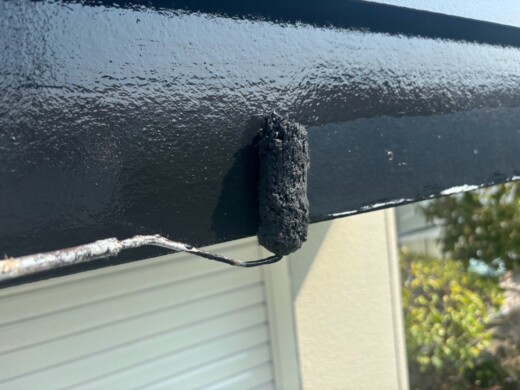

【板金】
下地調整、ケレン作業状況です
下塗り塗装状況です
上塗り1回目塗装状況
上塗り2回目塗装状況です

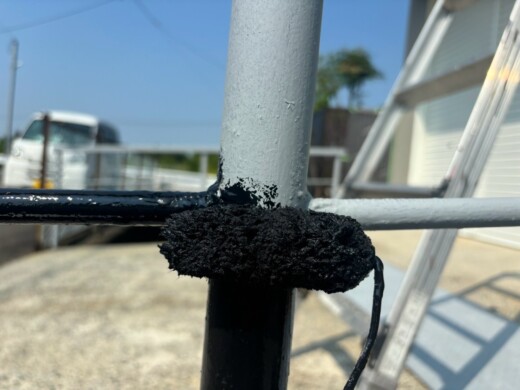

【鉄骨】

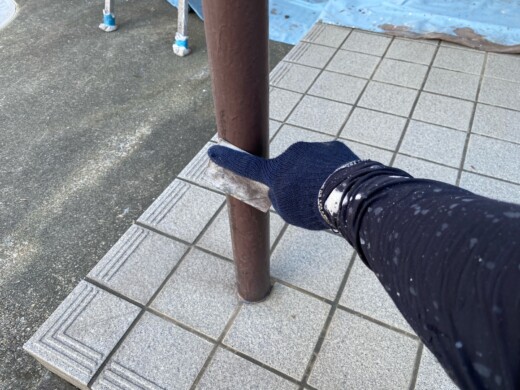

下地調整、ケレン作業状況です
下塗り塗装状況です
上塗り1回目塗装状況です
上塗り2回目塗装状況です
サッシ窓ガラスクリーニング及び清掃

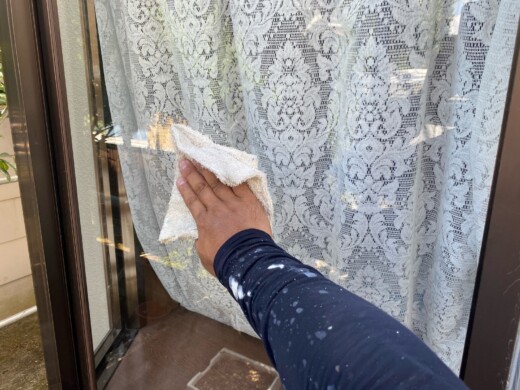

塗装工事完了したらガラス窓を拭き上げ、周囲の清掃を行います。
普段なかなかての届かない所の窓ガラスも綺麗に拭き上げます。
完工検査

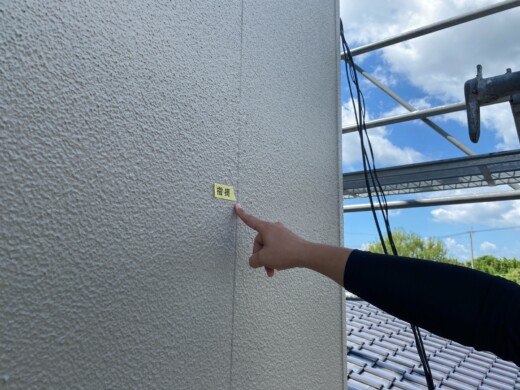

足場解体前に塗り残し、不備等ないか最終確認を担当職長と部長が行います。
厳しいチェックが行われます。
施工完了2024年9月2日
全箇所の塗装作業完了です。
